Change Request im Fremdfirmenmanagement – aus Sicht des Auftragnehmers

Change Request im Fremdfirmenmanagement – aus Sicht des Auftragnehmers

Change Requests – also formalisierte Änderungsanfragen während der Vertragslaufzeit – spielen im Facility Management (FM) eine zentrale Rolle, insbesondere im Fremdfirmenmanagement, wo technische und infrastrukturelle FM-Leistungen häufig an externe Dienstleister vergeben werden. In komplexen, langfristigen Dienstleistungsverträgen sind Änderungen nahezu unvermeidlich. Änderungsmanagement aus Sicht des Auftragnehmers (FM-Dienstleisters) bedeutet, auf neue Anforderungen des Auftraggebers wirtschaftlich sinnvoll und vertraglich abgesichert zu reagieren. Eine professionelle Handhabung von Change Requests entscheidet darüber, ob solche Vertragsänderungen für beide Seiten gewinnbringend umgesetzt werden können oder ob sie zu Konflikten, Leistungsstörungen oder finanziellen Nachteilen führen. Change Requests im Fremdfirmenmanagement – aus Sicht des FM-Dienstleisters – stellen kein Randthema, sondern eine Kernkompetenz dar. Nur durch schriftliche Nachträge und klare Dokumentation lässt sich die rechtliche Sicherheit bewahren. Die erfolgreichsten FM-Dienstleister sind diejenigen, die Änderungen als Chance begreifen – zur Verbesserung der Services, zur Vertiefung der Kundenbeziehung und zur Steigerung der eigenen Wettbewerbsfähigkeit – und nicht als lästige Vertragsverzerrung. Sie investieren in Systeme und Ausbildung, um Änderungen effizient zu managen, und pflegen eine offene, vertrauensvolle Zusammenarbeit mit ihren Auftraggebern.

Change Request im Fremdfirmenauftrag steuern

Begriffsdefinition und Relevanz von Change Requests im FM

Der Begriff Change Request bezeichnet eine formelle Änderungsanforderung, mit der eine Vertragspartei vorschlägt, einen Aspekt der vereinbarten Leistungen oder Bedingungen zu modifizieren. Vereinfacht gesagt handelt es sich um einen Vorschlag, eine vorab vereinbarte Leistungsbeschreibung oder Vertragskomponente abzuändern. Ein Change Request kann vom Auftraggeber ausgehen – etwa wenn dieser zusätzliche Leistungen benötigt oder Anpassungen an Serviceumfang und -niveau wünscht – oder vom Auftragnehmer, wenn z.B. unvorhergesehene Umstände die ursprünglich vereinbarten Leistungen beeinträchtigen. Wichtig ist, dass ein Change Request immer formal gestellt und geprüft wird, anstatt Änderungen informell “nebenbei” vorzunehmen. Häufig sind Change Requests als Vertragsnachtrag oder Änderungsangebot auszugestalten, die bei Einigung zum Bestandteil des Vertrags werden. In der Praxis gelten Change Requests somit als Instrumente des Vertragsänderungsmanagements, mit denen der bestehende FM-Vertrag an veränderte Rahmenbedingungen angepasst werden kann.

Relevanz für FM-Dienstleister: Für technische und infrastrukturelle FM-Dienstleister haben Change Requests eine hohe praktische und wirtschaftliche Bedeutung. FM-Verträge laufen oft über mehrere Jahre und betreffen komplexe Leistungsbündel (Gebäudetechnik, Instandhaltung, Reinigung, Sicherheit u.a.). Im Laufe der Zeit ändern sich jedoch Bedürfnisse und Bedingungen: Nutzungsänderungen von Flächen, neue technische Anlagen, geänderte gesetzliche Vorgaben, Kostendruck oder organisatorische Umstrukturierungen auf Seiten des Auftraggebers führen zu Anpassungsbedarf. Studien und Praxisberichte zeigen, dass FM-Verträge häufig Änderungen unterliegen – sei es durch Umfangsanpassungen, Budgetrevisionen, veränderte Service-Level-Agreements (SLAs), neue Compliance-Vorgaben oder schlicht Feedback des Kunden. Wenn solche Änderungen nicht sauber gemanagt werden, drohen Dispute, Verzögerungen, Kostenüberschreitungen und Qualitätsprobleme. Umgekehrt ermöglicht ein strukturiertes Änderungsmanagement dem Dienstleister, Chancen zu nutzen – etwa zusätzliche Leistungen gegen Mehrvergütung zu erbringen – und Risiken zu kontrollieren, indem z.B. Mehrkosten oder Leistungsänderungen vertraglich aufgefangen werden.

Darüber hinaus ist ein professioneller Umgang mit Change Requests ein Qualitätsmerkmal des Dienstleisters. Er signalisiert dem Auftraggeber Flexibilität und Problemlösungskompetenz, ohne die wirtschaftlichen Interessen aus den Augen zu verlieren. Fehlt ein solches Management, können Änderungen “durchrutschen” und zu unklaren Verantwortlichkeiten oder unbezahlten Mehrleistungen führen. Ohne klare Prozesse geraten Vertragsänderungen leicht außer Kontrolle – Verträge und Informationen gehen verloren, Kontext geht verloren, Genehmigungen verzögern sich, Risiken nehmen zu und Chancen bleiben ungenutzt. Ein effektives Änderungsmanagement hingegen stellt sicher, dass alle Änderungen transparent erfasst, bewertet und vertraglich festgehalten werden. Insgesamt lässt sich festhalten: Change Requests sind im FM kein Ausnahmefall, sondern die Regel. Die Fähigkeit, sie systematisch und verlässlich zu bearbeiten, ist für FM-Dienstleister essenziell, um langfristige Kundenbeziehungen stabil und profitabel zu halten.

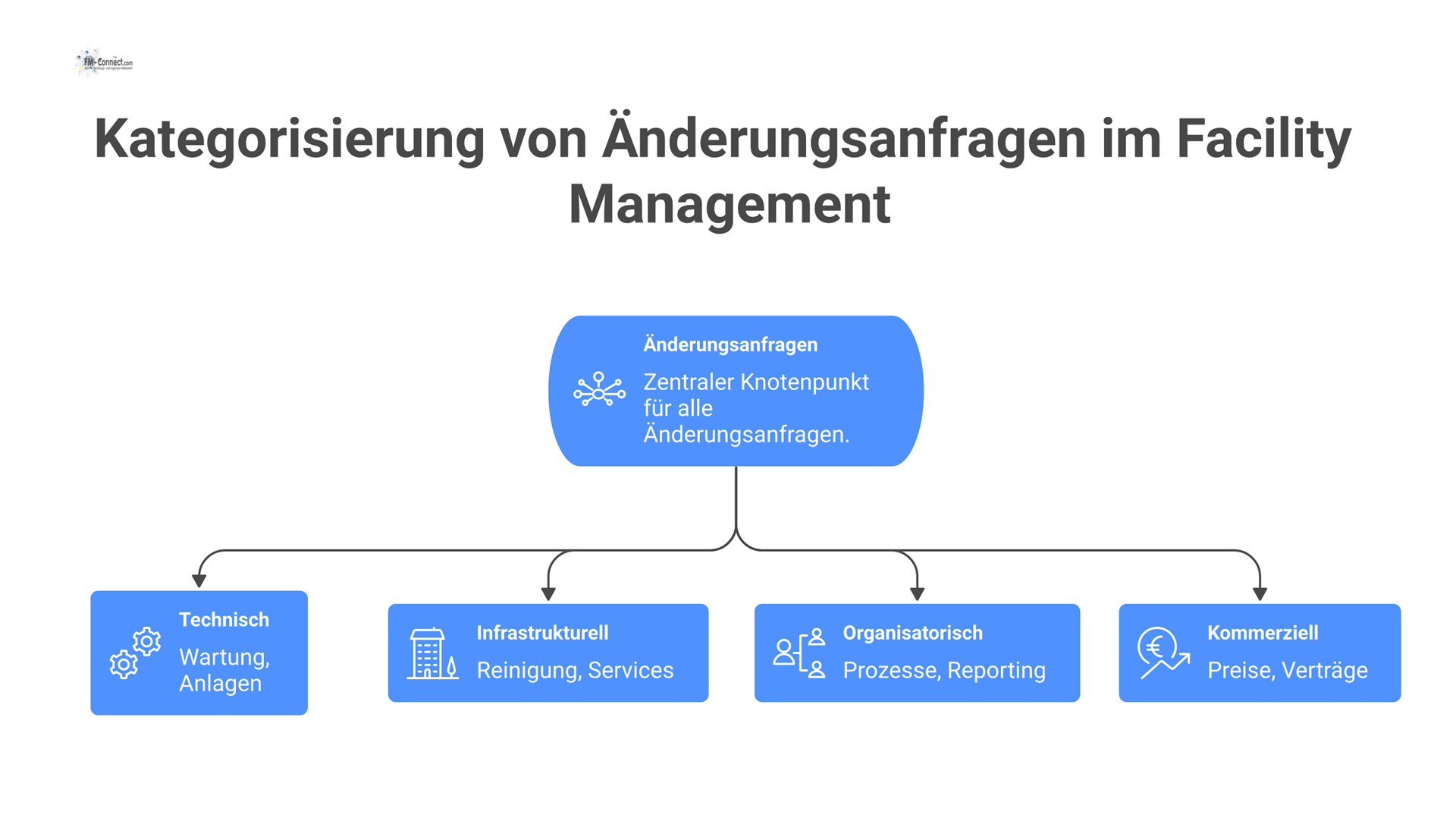

Kategorisierung typischer Änderungsanfragen

Änderungsanfragen im Facility-Management-Umfeld können sehr vielfältig sein. Eine Kategorisierung hilft dabei, geeignete Bearbeitungsprozesse und Verantwortlichkeiten festzulegen.

Im Wesentlichen lassen sich Change Requests in folgenden Kategorien gruppieren:

  • Technische Änderungen: Darunter fallen Änderungswünsche, die technische Anlagen, Instandhaltungsleistungen oder den Umfang technischer Services betreffen. Beispiel: Der Auftraggeber möchte eine zusätzliche Anlage in das Wartungsportfolio aufnehmen (z.B. neue Produktionsmaschine oder HVAC-Komponente), die Wartungsintervalle für bestimmte Geräte ändern, zusätzliche Prüfungen durchführen lassen oder technische Änderungen aufgrund neuer Sicherheitsvorschriften umsetzen. Technische Change Requests erfordern oft eine fachliche Bewertung durch Ingenieure/Techniker des FM-Dienstleisters, um Machbarkeit, Aufwand und Auswirkungen auf die bestehende Gebäudetechnik oder den laufenden Betrieb abzuschätzen.

  • Infrastrukturelle Änderungen: Diese betreffen Anpassungen in den sogenannten Soft Services oder infrastrukturellen Diensten. Beispiele: Ausweitung oder Reduzierung der Reinigungsfläche (z.B. nach Umbauten), geänderte Öffnungszeiten des Objekts (die etwa mehr Wachpersonal erfordern), neue Anforderungen an den Grünflächenservice, Änderung der Müllentsorgungstouren etc. Infrastrukturelle Änderungen wirken sich häufig auf Leistungsumfang und Service-Level aus – etwa höhere Reinigungsfrequenzen oder zusätzliche Leistungen. Sie müssen entsprechend kalkuliert und personell abgedeckt werden. Auch organisatorische Aspekte wie geänderte Meldewege bei Störfällen könnten hierunter fallen, sofern sie primär die Ablauforganisation der Dienstleistungen betreffen.

  • Organisatorische Änderungen: Hiermit sind Change Requests gemeint, die Abläufe, Verantwortlichkeiten oder Kommunikationswege beeinflussen. Beispielsweise möchte der Auftraggeber die Reporting-Struktur ändern (etwa andere Intervalle für Berichte, zusätzliche Kennzahlen) oder es gibt eine Umstrukturierung auf Seiten des Kunden, die erfordert, dass der Dienstleister neue Ansprechpartner hat oder anders in die Organisation des Kunden eingebunden wird. Auch Änderungen aufgrund neuer gesetzlicher Vorgaben oder Zertifizierungsanforderungen können organisatorischer Natur sein, wenn z.B. Dokumentationspflichten steigen oder Prozesse angepasst werden müssen. Organisatorische Änderungen können eng mit technischen oder infrastrukturellen verknüpft sein (etwa wenn ein neuer Compliance-Standard sowohl technische Maßnahmen als auch neue Dokumentationsprozesse erfordert). Sie haben oft Einfluss auf Qualitätsmanagement und SLA-Definitionen.

  • Kommerzielle Änderungen: Diese Kategorie umfasst alle Änderungsanliegen, die vertragliche oder kaufmännische Konditionen betreffen. Klassische Beispiele sind Preis- und Vergütungsanpassungen, z.B. aufgrund veränderter Lohnkosten (Indexierung) oder Nachverhandlungen bei geänderter Leistung, ferner Änderungen der Vertragslaufzeit (Verlängerung oder Verkürzung), Anpassungen von Zahlungsbedingungen, Garantien oder Haftungsregelungen. Auch eine vom Auftraggeber gewünschte Leistungsreduzierung zwecks Kosteneinsparung fällt hierunter, ebenso wie der umgekehrte Fall zusätzlicher Leistungen gegen entsprechendes Entgelt. Kommerzielle Change Requests erfordern in der Regel vertragsrechtliche Prüfungen und kaufmännische Kalkulation durch den Dienstleister, da sie unmittelbar die Wirtschaftlichkeit beeinflussen. Sie sind formal oft als Vertragsänderung (Zusatzvereinbarung) auszuführen, insbesondere wenn Kernbedingungen wie Preise, Laufzeiten oder Haftungsfragen betroffen sind.

Viele konkrete Änderungsanfragen enthalten Elemente aus mehreren Kategorien. Beispielsweise kann eine Erweiterung des Leistungsumfangs sowohl technische (zusätzliche Wartungsobjekte) als auch kommerzielle Aspekte (höhere Vergütung) und organisatorische Implikationen (mehr Personal, geänderte SLA) mit sich bringen. Typische Auslöser für Change Requests sind z.B. Leistungsumfangsänderungen, veränderte Service-Levels, Zahlungsbedingungen, Vertragslaufzeiten oder Kündigungsklauseln – all dies kann einzelne oder mehrere der genannten Kategorien berühren. Ein FM-Dienstleister tut daher gut daran, eingehende Änderungsanfragen zunächst zu klassifizieren: Was genau wird geändert? Handelt es sich primär um eine technische Leistungsausweitung, eine organisatorische Umstellung oder eine Vertragskondition? Oft müssen Spezialisten aus unterschiedlichen Bereichen hinzugezogen werden (Technik, kaufmännisches Management, Recht), um den Change Request vollständig zu erfassen. Die Kategorisierung erleichtert die Zuweisung an die zuständigen Stellen und stellt sicher, dass nichts übersehen wird – weder in der technischen Bewertung noch in der Vertragsdokumentation.

Nicht zuletzt hilft die Kategorisierung auch bei der Priorisierung: Eine Änderung, die z.B. sicherheitsrelevant ist (technisch bedingt, etwa neue Brandschutzvorschriften), hat andere Dringlichkeiten als eine Änderung, die primär kommerzieller Natur ist (etwa Wunsch nach anderen Zahlungszielen). Insgesamt entsteht so ein ganzheitliches Bild der Änderungsanforderung, das alle Facetten – technisch, infrastrukturell, organisatorisch, kommerziell – berücksichtigt.

Verfahren des Change Managements aus Sicht des Dienstleisters

Ein strukturierter Prozess ist entscheidend, um Change Requests effizient und kontrolliert abzuwickeln. Aus Sicht des FM-Dienstleisters umfasst das Change Management Verfahren im Wesentlichen folgende Schritte, die im Vertrag idealerweise als formelles Verfahren verankert sind:

Erfassung der Änderungsanfrage:

Sobald ein Änderungsbedarf erkennbar wird – sei es durch eine offizielle Anfrage des Auftraggebers oder durch Beobachtungen des eigenen Teams – muss dieser formell erfasst werden. Das bedeutet, der Dienstleister dokumentiert den Change Request in schriftlicher Form (z.B. mittels eines standardisierten Änderungsformulars oder Ticketsystems) mit allen verfügbaren Informationen. Wichtig ist, einen definierten Empfangskanal zu haben: Beide Seiten sollten wissen, wer Change Requests entgegennimmt und bearbeitet. Typischerweise sind im Vertrag Ansprechpartner benannt, über die Änderungen laufen. In dieser Phase wird der Inhalt der Änderung präzisiert: Welche Leistung oder welcher Vertragsaspekt soll geändert werden? Welche Ziele verfolgt der Auftraggeber damit? Eine klare Beschreibung und initiale Abgrenzung (was ist in bisherigen Leistungen enthalten, was wäre neu?) legen den Grundstein für die nachfolgende Analyse. Bereits hier sollte der Dienstleister dem Auftraggeber bestätigen, dass die Anfrage eingegangen ist, und das weitere Vorgehen erläutern (Kommunikation schafft Transparenz von Anfang an).

Technische und kaufmännische Bewertung:

Nach der Erfassung folgt die Detailanalyse durch den FM-Dienstleister. Fachabteilungen prüfen den Change Request technisch und organisatorisch: Ist die Änderung machbar? Welche Auswirkungen auf den laufenden Betrieb sind zu erwarten? Welche technischen Lösungen gibt es? Parallel wird eine kaufmännische Bewertung durchgeführt: Welche Kosten verursacht die Änderung? Erfordert sie zusätzliches Personal, Gerät oder Material? Wie verändert sie die Kostenstruktur und den Nutzen? Gegebenenfalls müssen auch Risiken identifiziert werden (z.B. Einfluss auf Gewährleistungen oder Verfügbarkeiten). Oftmals wird in dieser Phase bereichsübergreifend gearbeitet – technische Projektleiter, Objektleiter vor Ort und das Controlling/Vertragsmanagement ziehen an einem Strang, um ein vollständiges Bild zu erhalten. Der Dienstleister sollte dem Auftraggeber zeitnah eine erste Rückmeldung geben, dass die Prüfung läuft, und möglicherweise Rückfragen stellen, um Unklarheiten zu beseitigen. Wesentlich ist, dass am Ende der Bewertung eine schriftliche Einschätzung steht, die sowohl den Umfang der Änderung (Leistungsbeschreibung) als auch ihre finanziellen und zeitlichen Auswirkungen umfasst.

Laut Best Practice sollte der Auftragnehmer dem Kunden eine solche schriftliche Abschätzung der Änderungsfolgen vorlegen, einschließlich:

  • benötigter zusätzlicher Zeit für Umsetzung der Änderung (Zeitplananpassung),

  • notwendiger Preisänderungen bzw. Mehr- oder Minderkosten für den Kunden,

  • Auswirkungen auf die vereinbarten Leistungen (z.B. Qualität, Frequenzen, SLA-Ziele) und

  • sonstiger vertraglicher Auswirkungen (etwa auf Garantien, Haftung, Laufzeiten).

Angebotserstellung und Verhandlung:

Aufbauend auf der Bewertung erstellt der FM-Dienstleister ein formelles Change-Angebot. Dieses beinhaltet eine konkrete Leistungsbeschreibung der Änderung, die erforderlichen Zusatzkosten oder Einsparungen (mit Kalkulation), eventuelle Änderungen an Meilensteinen oder SLA sowie gegebenenfalls einen konkreten Änderungsvorschlag im Vertragstext. Hier zahlt sich eine saubere Vorarbeit aus: Alle identifizierten Punkte aus der Bewertung sollten transparent ins Angebot einfließen. Oft wird dieses Angebot in einem Änderungsprotokoll oder Nachtragsangebot festgehalten. Nun ist Verhandlungsgeschick gefragt: Auftragnehmer und Auftraggeber diskutieren das Angebot, um eine für beide akzeptable Lösung zu finden. Möglicherweise müssen Alternativen erörtert werden (z.B. ein einfacherer technischer Lösungsweg, falls der ursprüngliche Vorschlag zu teuer ist). Der Dienstleister sollte offen kommunizieren, warum bestimmte Kosten anfallen oder welche Risiken abgedeckt werden müssen – dies schafft Vertrauen und erhöht die Chance auf Freigabe. Vertragsrechtlich gesehen handelt es sich bei dem Angebot um einen Vorschlag zur Vertragsänderung, der alle wesentlichen Punkte enthält. Kleinere Änderungen, die keine Auswirkungen auf Preis oder Leistung haben, können eventuell formloser vereinbart werden, doch sobald eine vertragsrelevante Abweichung vorliegt, ist das schriftliche Angebot mit Leistungs- und Vergütungsbeschreibung unerlässlich. Während dieser Phase sind auch die Genehmigungswege intern wichtig: Der FM-Dienstleister muss intern sicherstellen, dass sein Management das Angebot abzeichnet (gerade bei größeren Nachträgen, die Umsatz und Ressourcenplanung betreffen).

Freigabe (Approval) und Vertragliche Fixierung:

Der Auftraggeber prüft das Änderungsangebot des Dienstleisters und entscheidet, ob er es akzeptiert, ablehnt oder modifiziert. Idealerweise ist im Ursprungsvertrag eine Frist vorgesehen, binnen der eine Change Request entschieden werden muss (um Hängepartien zu vermeiden). Kommt eine Einigung zustande, wird die Änderung formell freigegeben. Das bedeutet, beide Parteien stimmen dem Änderungsumfang und den Konditionen zu – meist schriftlich durch Unterzeichnung eines Vertragsnachtrags oder Änderungsdokuments. Dieses Dokument sollte eindeutig referenzieren, welche Vertragsbestandteile geändert werden (z.B. Ersatz des alten Leistungsbeschreibungs-Anhangs durch einen neuen, angepasste Vergütungstabellen, neues Datum etc.). Wichtig: Ein freigegebener Change Request gilt als Bestandteil des Vertrags. Damit wird er ebenso bindend wie die ursprünglichen Vereinbarungen. Falls der Auftraggeber das Angebot nicht akzeptiert, kann dies zu Nachverhandlungen führen oder der Change Request wird fallengelassen. In einigen Fällen einigen sich die Parteien auf einen Testzeitraum oder eine teilweise Umsetzung, um offene Fragen zu klären, bevor die volle Änderung greift. Ebenfalls sollte geklärt werden, ab wann die Änderung wirksam wird – etwa sofort nach Freigabe oder zu einem bestimmten Stichtag. Sobald die Freigabe erfolgt ist, ist der Dienstleister gut beraten, intern alle betroffenen Abteilungen zu informieren (Operations, Buchhaltung, Qualitätsmanagement etc.), damit sie die Änderung umsetzen.

Umsetzung und Dokumentation der Änderung:

In diesem finalen Schritt sorgt der FM-Dienstleister dafür, dass die vereinbarte Änderung tatsächlich realisiert wird. Operative Umsetzung bedeutet z.B.: zusätzliche Mitarbeiter werden eingeplant oder eingestellt, ein Subunternehmer wird beauftragt, Material wird beschafft, neue Wartungspläne werden im CAFM-System angelegt, die Reinigungsteams erhalten neue Tourenpläne etc., je nach Art der Änderung. Wichtig ist eine koordinierte Umsetzung, um die laufenden Services nicht zu stören. Gleichzeitig muss die Vertragsdokumentation aktualisiert werden: Die Änderung ist in den Vertragsunterlagen nachzuhalten (neue Leistungsbeschreibung, neue Preisblätter, geänderte SLA-Parameter usw.). Alle Stakeholder – vom Objektleiter bis zur Buchhaltung – müssen Zugriff auf die aktuellen Vereinbarungen haben, damit keine alte Version fälschlich als Grundlage herangezogen wird. Während der Umsetzung behält der Dienstleister die Entwicklung im Blick: Wurden die Änderungen planmäßig eingeführt? Treten Probleme auf, die eine Eskalation erfordern? Hier ist engmaschige Kommunikation mit dem Auftraggeber sinnvoll, um Feedback einzuholen. Nach Abschluss der Umsetzung sollte ein gemeinsames Review erfolgen: Wurden die erwarteten Verbesserungen erzielt? Gab es Abweichungen? Diese Erkenntnisse fließen wiederum ins kontinuierliche Verbesserungs- und Änderungsmanagement ein.

Dieses standardisierte Verfahren – von der Erfassung bis zur Umsetzung – stellt sicher, dass jede Änderung nachvollziehbar und kontrolliert erfolgt. Es entspricht auch gängigen Empfehlungen für Vertragsänderungsmanagement, die betonen, dass man ein Änderungsverfahren klar vereinbaren, jede Anfrage prüfen, Auswirkungen abschätzen, dann entscheiden und schließlich Änderungen dokumentiert umsetzen soll. Für den FM-Dienstleister bedeutet dies einiger Aufwand, aber ohne ein solches Verfahren würden Änderungen unkoordiniert ablaufen, was zu Chaos, Missverständnissen und unklaren Verantwortlichkeiten führen kann. Entscheidend ist dabei, dass das Verfahren vertraglich verankert ist – idealerweise enthält schon der Ursprungsvertrag eine Change Request Klausel oder ein Änderungsprotokoll als Anlage, in dem Zuständigkeiten, Informationspflichten und Fristen geregelt sind. So wissen beide Seiten, worauf sie sich im Änderungsfall einlassen müssen. Ein gut geregelter Änderungsprozess im Vertrag (Change Control Procedure) kann beispielsweise vorsehen, dass Änderungen in Textform zu beantragen sind, innerhalb von X Wochen ein schriftliches Angebot des Dienstleisters erfolgen muss, der Auftraggeber binnen Y Wochen darüber entscheidet und dass bis zur Einigung beide Seiten nach bestem Bemühen die ursprünglichen Leistungen fortführen, soweit zumutbar. Solche Klarheiten schützen vor Konflikten und bieten Planungssicherheit.

Integration in bestehende Verträge und Claim Management

Jede genehmigte Änderung muss ihren Niederschlag im Vertragswerk finden, damit Klarheit über die Leistungs- und Rechtsbeziehungen herrscht. Ein FM-Vertrag ist das „rechtliche Bindeglied“ zwischen Auftraggeber und Auftragnehmer – Änderungen an Leistungen ohne entsprechende Vertragsänderung führen unweigerlich zu Lücken und Grauzonen, die später streitig werden können. Daher sind klare Bestimmungen über Leistungsverpflichtungen und die Folgen von Leistungsänderungen unentbehrlich. Im Idealfall enthalten FM-Verträge bereits eine Änderungsklausel, die das Verfahren skizziert (siehe vorheriger Abschnitt). Doch selbst mit solch präventiven Klauseln bedarf es bei konkreten Änderungen meist eines Vertragsnachtrags.

  • Nachtragsmanagement und Vertragsänderungen: Sobald Auftraggeber und Auftragnehmer sich auf einen Change Request einigen, sollte dies schriftlich in Form eines Vertragsnachtrags oder einer Zusatzvereinbarung fixiert werden. Dieses Dokument wird von beiden Parteien unterzeichnet und dem Hauptvertrag beigefügt. Es spezifiziert genau, welche Passagen des Hauptvertrags geändert werden (z.B. Ersatz des alten Leistungsanhangs durch einen neuen Anhang 1A, Änderung von §X bezüglich Vergütung oder SLA etc.). Dadurch wird sichergestellt, dass bei künftigen Leistungsstörungen oder Abrechnungen die aktuellen Vereinbarungen gelten. Fachliteratur betont, dass jede Änderung formal dokumentiert werden sollte – sei es als Vertragsänderung oder zumindest als Vertragsanlage/Addendum. Nur so bleibt die Rechtsgrundlage konsistent. Im Nachtragsmanagement ist Sorgfalt wichtig: Die Formulierung muss eindeutig sein, um Widersprüche zum restlichen Vertrag zu vermeiden. Größere FM-Dienstleister haben hierfür meist juristische Experten oder Vertragsmanager, die solche Nachträge aufsetzen. Zu beachten ist auch, dass eine Vertragsänderung je nach Rechtsnatur des Ursprungsvertrags (Dienst- vs. Werkvertrag oder Mischformen) verschiedenen gesetzlichen Rahmenbedingungen unterliegt. Bei Werkvertragsanteilen (wo ein Erfolg geschuldet wird) könnten beispielsweise andere Abnahme- oder Gewährleistungsregeln greifen als im Dienstvertragsrecht. Änderungen dürfen diese Aspekte nicht ungewollt verändern. Es empfiehlt sich daher, bei jedem Nachtrag eine Rechtsprüfung durchzuführen, ob die Änderung die Vertragsart beeinflusst (z.B. könnte die Hinzunahme einer erfolgsabhängigen Leistung aus einem reinen Dienstvertrag teilweise einen Werkvertrag machen, was Gewährleistungsansprüche ändern würde).

  • In praktischer Hinsicht sollten Nachträge eine fortlaufende Nummerierung tragen (Change Order Nr. 1, 2, 3 etc.), um die Historie zu wahren. Alle Nachträge zusammen mit dem Ursprungsvertrag ergeben dann den aktuell gültigen Vertragstext. Die Vertragsverwaltung – oft digital unterstützt durch Contract-Management-Software – sollte es ermöglichen, jederzeit den Vertragsstand nach allen Änderungen einzusehen. Moderne CAFM- oder ERP-Systeme helfen, Verträge und Änderungen zentral zu verwalten, sodass keine Version verloren geht. Dadurch können Dienstleister auch z.B. bei Personalwechsel sicherstellen, dass neue Projektleiter die vollständige Vertragsgeschichte kennen.

  • Claim Management (Nachforderungen und Streitfälle): Trotz aller Sorgfalt können bei Änderungen Differenzen auftreten – entweder während der Verhandlung eines Change Requests oder im Nachgang, etwa über die Auslegung oder Vergütung. Claim Management bezeichnet den strukturierten Umgang mit solchen Nachforderungen oder Ansprüchen, die über den vertraglich vereinbarten Umfang hinausgehen. Aus Sicht des FM-Dienstleisters bedeutet Claim Management vor allem: eigene Ansprüche sichern und unberechtigte Forderungen des Auftraggebers abwehren, stets im Rahmen des Vertrags.

  • Ein häufiger Fall: Der Auftraggeber wünscht eine Leistung, die der Dienstleister als nicht vom Vertrag gedeckt ansieht. Hier muss der Dienstleister frühzeitig einen Claim anmelden, also anzeigen, dass er diese Leistung nur gegen zusätzliches Entgelt oder angepasste Bedingungen erbringen kann. Geschieht das nicht rechtzeitig (z.B. erbringt der Dienstleister die Leistung einfach, in der Hoffnung später bezahlt zu werden), verliert er u.U. die vertragliche Grundlage, um nachträglich Vergütung zu verlangen. Daher ist es essenziell, Abweichungen vom Vertrag sofort zu kommunizieren und schriftlich festzuhalten. Im Claim Management kommt dem Prinzip „Wer schreibt, der bleibt“ besondere Bedeutung zu: Alle Absprachen und strittigen Punkte sind zu dokumentieren – beispielsweise via E-Mail-Bestätigung an den Kunden, in der einvernehmlich festgehalten wird, dass eine Leistung außerhalb des Vertrags auf Wunsch ausgeführt wurde und einer Klärung bedarf.

  • Kommt es bei Change Requests zu Meinungsverschiedenheiten (etwa über die Höhe der Mehrvergütung oder wer die Verantwortung für eine Änderung trägt), sollte der Dienstleister zunächst auf Verhandlung und Problemlösung auf Managementebene setzen. Die Empfehlung lautet, Streitigkeiten fair und professionell anhand der Vertragsbedingungen zu verhandeln, mit dem Ziel einer einvernehmlichen Lösung, die die Geschäftsbeziehung und den Vertragswert erhält. Es gilt, eine Eskalation zu rechtlichen Schritten möglichst zu vermeiden, solange es eine Aussicht auf Verständigung gibt. Schließlich sind langfristige FM-Verträge von einer funktionierenden Partnerschaft geprägt, und ein Rechtsstreit würde viel Vertrauen zerstören. In der Praxis bewährt es sich, bei hartnäckigen Differenzen einen geregelten Eskalationspfad einzuhalten: Zuerst versuchen die operativen Ansprechpartner eine Lösung, gelingt das nicht, schaltet man eine höhere Managementebene ein (z.B. Geschäftsführung beider Seiten) und ggf. einen Schiedsstelle oder Mediator, bevor der Schritt vor Gericht erwogen wird. Die meisten FM-Verträge enthalten eine Schlichtungs- oder Eskalationsklausel, die genau dieses Vorgehen empfiehlt. So kann ein neutraler Dritter oder ein Lenkungsausschuss beigezogen werden, um eine objektive Sicht reinzubringen.

  • Claim Management beinhaltet auch, proaktiv Risiken vorzubeugen, die zu Claims führen könnten. Ein professioneller FM-Dienstleister wird schon bei Vertragsbeginn und in der Änderungsphase darauf achten, dass unklare Punkte geklärt und Lücken geschlossen werden. Beispielsweise ist es ein Best Practice, zu definieren, wie mit Mehrmengen oder unvorhergesehenen Leistungen umzugehen ist – etwa durch Einheitspreise oder Stundenverrechnungssätze im Vertrag. Dann braucht es im Ernstfall keinen Streit, ob etwas bezahlt wird, sondern nur noch die Feststellung der Menge. Ebenso sollten Vertragsklauseln zu Haftung, Leistungsstörungen, Höherer Gewalt etc. im Hinblick auf mögliche Änderungen geprüft werden – manchmal erfordern größere Changes hier Anpassungen (z.B. andere Haftungsverteilungen, wenn neue Risiken dazukommen).

  • Integration von Changes in Verträge erfolgt über sauber dokumentierte Nachträge, welche die aktuelle Vereinbarungslage widerspiegeln. Claim Management sorgt dafür, dass Änderungen nicht in unkontrollierte Streitigkeiten münden. Es setzt auf frühzeitige Ansprüche-Anmeldung, lückenlose Dokumentation und konstruktive Verhandlungslösungen, um die Partnerschaft zum Auftraggeber zu erhalten. Beide Aspekte – formale Vertragsänderung und Claim-Handling – sind zwei Seiten derselben Medaille: Sie gewährleisten, dass Änderungen wirtschaftlich und juristisch abgesichert erfolgen und nicht zum Verlustgeschäft oder Gerichtsfall werden.

Steuerung von Ressourcen, Personal und Subunternehmern bei Änderungen

Jede Änderung im Leistungsumfang hat direkte Konsequenzen für die Ressourcenplanung des Dienstleisters. Daher ist es eine Kernaufgabe im Änderungsmanagement, Personal, Material und Subunternehmerkapazitäten an die neuen Anforderungen anzupassen. Häufig zählen zu den größten Herausforderungen bei FM-Vertragsänderungen, die eigenen Ressourcen optimal auszurichten, um die Änderungen zu stemmen.

  • Ressourcenbedarf ermitteln: Zunächst muss der Dienstleister für jeden Change Request ermitteln, wie sich der Bedarf an Personal, Ausrüstung, Materialien und Budget verändert. Beispielsweise erfordert eine Erweiterung der Reinigungsfläche zusätzliches Reinigungspersonal oder mehr Arbeitsstunden der bestehenden Mannschaft. Eine neue technische Anlage bedeutet, dass entweder bestehende Techniker mehr Zeit aufwenden oder zusätzliche Fachkräfte (gegebenenfalls mit spezieller Qualifikation) benötigt werden. Auch Spezialwerkzeuge oder Fahrzeuge könnten erforderlich sein. Diese Analyse erfolgt idealerweise schon in der Bewertungsphase des Change Requests und fließt in die Angebotserstellung ein. Es ist wichtig, nichts zu übersehen: Welche Abteilung ist betroffen? Benötigen wir zusätzliche Schichten? Müssen Mitarbeiter umgeschichtet oder umgeschult werden? Haben unsere Subunternehmer die Kapazität, das Extra zu leisten? Der Dienstleister sollte auch prüfen, ob vorhandene Ressourcen frei gemacht werden können. Manchmal lassen sich Effizienzpotenziale heben – etwa kann eine geänderte Reinigungstour mit dem gleichen Personal erledigt werden, wenn andere Aufgaben entfallen oder optimiert werden. Solche Ansätze fallen unter Ressourcenoptimierung.

  • Planung und Allokation: Steht fest, welche Ressourcen gebraucht werden, muss der Dienstleister die Einsatzplanung anpassen. Das kann bedeuten, Dienstpläne umzustellen, neue Mitarbeiter einzustellen oder kurzfristig Leihpersonal/Subunternehmer einzusetzen. Insbesondere bei technischen Changes ist oft die interne Kapazität begrenzt, sodass externe Spezialfirmen hinzugezogen werden (z.B. für eine zusätzliche Wartung von Aufzügen, wenn die interne Mannschaft ausgelastet ist). Hier ist eine enge Abstimmung mit Subunternehmern nötig: Der FM-Dienstleister muss seine Nachunternehmer über die geplante Vertragsänderung informieren und ggf. Nachträge mit diesen Subunternehmen vereinbaren, damit die zusätzlichen Leistungen auch vertraglich abgesichert sind. Zum Ressourcenmanagement gehört also auch das Supply-Chain-Management: Sicherstellen, dass Lieferanten und Partner mitziehen können. In der Praxis wird oft vertraglich festgelegt, dass der Haupt-Dienstleister bei Änderungsaufträgen ein Angebot seiner Subunternehmer einholt, um diese Kosten in das eigene Angebot an den Kunden einzupreisen.

  • Sicherstellen der Leistungsfähigkeit: Eine Kernfrage ist: Hat der Dienstleister ausreichend Ressourcen, um die Änderung ohne Qualitätsverlust umzusetzen? Wenn nein, muss er entweder rechtzeitig aufstocken oder die Änderung ablehnen bzw. nur unter bestimmten Vorbehalten zusagen. Es ist besser, eine Grenze offen zu kommunizieren, als eine Änderung anzunehmen, die man personell nicht leisten kann – das würde zu SLA-Verletzungen und Unzufriedenheit führen. Daher sollte der Dienstleister auch Worst-Case-Betrachtungen anstellen: Was, wenn zeitgleich ein hoher Krankenstand herrscht? Was, wenn die Einarbeitung neuer Leute länger dauert? Szenarioplanung hilft, Engpässe zu vermeiden. Hier zahlt es sich aus, wenn der Dienstleister multi-funktionales Personal hat, das bei Bedarf flexibel Aufgaben übernehmen kann, oder Puffer in der Personaldecke bzw. über Rahmenverträge mit Zeitarbeitsfirmen/Subs verfügt.

  • Optimierung und Effizienz: Änderungen bieten auch die Gelegenheit, über Effizienzsteigerungen nachzudenken. Ein proaktiver Dienstleister wird prüfen, ob er durch die Änderung eventuell Synergien nutzen kann. Zum Beispiel könnte eine Erweiterung des Leistungsumfangs es rechtfertigen, neue Maschinen oder Tools anzuschaffen, die insgesamt die Produktivität steigern (etwa eine größere Reinigungsmaschine, die nicht nur die neue Fläche schneller reinigt, sondern auch die bestehende effizienter). Oder der Dienstleister gestaltet Dienstpläne neu, um Leerlaufzeiten zu minimieren, jetzt wo mehr Aufgaben da sind. Ressourcenoptimierung bedeutet auch, Verschwendung zu eliminieren, die Koordination zu verbessern und Technologie einzusetzen – zum Beispiel durch Software, die Personal- und Einsatzplanung automatisiert. In einer FM-Organisation mit guter Datenlage können KPIs genutzt werden, um zu sehen, wo Überkapazitäten oder Engpässe bestehen, und so die Veränderung bestmöglich einzubetten.

  • Monitoring der Ressourcenauslastung: Nach der Umsetzung eines Changes sollte der Dienstleister die Auswirkungen auf die Ressourcen kontinuierlich überwachen. Eventuell zeigt sich, dass ein Bereich überlastet ist, während ein anderer noch Puffer hat – dann kann nachgesteuert werden (siehe Abschnitt zu SLAs/KPIs). Wichtig ist, frühzeitig zu erkennen, ob die getroffenen Maßnahmen (z.B. Einstellungen, Umschichtungen) ausreichen oder ob nachgebessert werden muss. Das regelmäßige Monitoring und Nachjustieren ist Teil einer vorausschauenden Ressourcensteuerung und verhindert Serviceeinbußen.

  • Zusammenarbeit mit dem Auftraggeber: Auch der Kunde spielt eine Rolle. Wenn etwa bestimmte Betriebszeiten für Arbeiten vereinbart werden müssen (z.B. Wartung nur am Wochenende), bedarf es ggf. eines Dialogs, um praktikable Lösungen zu finden, die Personalengpässe vermeiden. Ein guter FM-Dienstleister wird dem Auftraggeber transparent machen, welche Ressourcen erforderlich sind und warum. Diese Offenheit fördert Verständnis, falls z.B. Mehrkosten aufgrund von Nachtschichten anfallen. Gegebenenfalls kann der Auftraggeber eigene Ressourcen einbringen (z.B. eigenes Personal unterstützt, oder zeitweiliges Aussetzen anderer Leistungen, um Kapazität zu schaffen).

Align and optimize resources – richte die Ressourcen auf die neuen Anforderungen aus und optimiere ihre Nutzung. Change Management im FM ist auch immer Change Execution im Feld. Die beste vertragliche Änderung nützt nichts, wenn sie nicht praktisch umgesetzt werden kann. Daher sollte das Ressourcenmanagement integraler Bestandteil jeder Änderungsplanung sein, um Überlastungen zu vermeiden und die Servicekontinuität sicherzustellen. Ein planvoll agierender Dienstleister beweist hier seine Professionalität, indem er Änderungen nutzt, um vielleicht sogar die eigene Leistungsfähigkeit nachhaltig zu stärken (z.B. durch Einstellen von Personal mit zusätzlichen Qualifikationen, die später auch anderweitig wertvoll sind).

Kommunikation mit dem Auftraggeber, Dokumentation und Eskalation

Klare Kommunikation und gründliche Dokumentation sind Eckpfeiler eines erfolgreichen Änderungsmanagements. Gerade in komplexen FM-Vertragsbeziehungen, wo viele Stakeholder beteiligt sind, gilt: Transparenz schafft Vertrauen. Change Requests sollten deshalb offen und zeitnah mit dem Auftraggeber besprochen werden. Bereits die Einreichung eines Change Requests (sei es vom Kunden oder vom Dienstleister) erfordert eine proaktive Informationspolitik: Alle relevanten Beteiligten – Kunde, Dienstleister-Team, eventuell auch betroffene Nutzer vor Ort – müssen über geplante Änderungen frühzeitig ins Bild gesetzt werden, zumindest in Grundzügen.

  • Kommunikation: Sobald eine Änderungsanfrage aufkommt, sollte der Dienstleister einen zentralen Ansprechpartner benennen, der die Kommunikation steuert. Im Idealfall ist dies bereits im Vertrag festgelegt (z.B. ein Contract Manager oder Objektleiter auf Dienstleisterseite). Dieser Ansprechpartner informiert den Auftraggeber über die Empfangsbestätigung des Change Requests und das weitere Vorgehen. Während der Bewertungs- und Angebotsphase empfiehlt sich ein enger Dialog, um sicherzustellen, dass beide Seiten ein gemeinsames Verständnis der Änderung haben. Eventuelle Unklarheiten können im Gespräch oder via E-Mail geklärt werden, bevor Missverständnisse entstehen. Wichtig ist auch die interne Kommunikation: Der Dienstleister muss sein operatives Team und ggf. Subunternehmer briefen, dass eine Änderung ansteht, damit alle vorbereitet sind.

  • Wenn die Änderung genehmigt und umgesetzt wird, sollte der Dienstleister den Auftraggeber regelmäßig über den Fortschritt informieren. Zum Beispiel: "Neue Lüftungsanlage wird am Wochenende eingebaut, Montag in Betrieb – dadurch kommt es evtl. zu kurzen Abschaltungen." Solche Updates zeigen Professionalität und verhindern, dass der Kunde sich fragen muss, ob alles läuft. Besonders wenn Änderungen Auswirkungen auf den laufenden Betrieb des Kunden haben (z.B. temporäre Service-Unterbrechungen), sind proaktive Hinweise und Abstimmungen Pflicht. Kommunikationsmaßnahmen können regelmäßige Treffen, Jour-Fixe, Änderungsprotokolle oder Projektreviews umfassen.

  • Dokumentation: Parallel zur Kommunikation ist eine lückenlose Dokumentation aller Change-bezogenen Vorgänge unerlässlich. Jede Änderungsanfrage, jedes Angebot, jede Entscheidung und Umsetzungsschritte sollten schriftlich festgehalten werden. Dies dient mehreren Zwecken: Erstens wird dadurch die Nachvollziehbarkeit gewährleistet – falls später Unstimmigkeiten auftreten, kann man auf die Dokumentation verweisen. Zweitens hilft es dem Dienstleister intern, den Überblick zu behalten, insbesondere wenn mehrere Changes parallel laufen. Und drittens ist es oft vertraglich gefordert bzw. Bestandteil von Qualitätsmanagement-Systemen (z.B. ISO 9001 dokumentationspflichtig).

  • Standardisierung: Es empfiehlt sich, standardisierte Formulare und Templates für Change Requests zu nutzen. Viele FM-Unternehmen haben z.B. ein Change Request Formblatt, das vom Kunden auszufüllen ist, oder ein internes Formular, in dem der Dienstleister den Change dokumentiert. Ebenso kann ein Änderungsprotokoll geführt werden, in dem jede Änderung mit Nummer, Datum, Beschreibung, Kosten und Genehmigungsstatus aufgelistet ist – quasi eine Chronologie aller Vertragsänderungen. Moderne Ticket- oder CAFM-Systeme unterstützen dies, indem sie Change Tickets anlegen, denen man Notizen, Dateien (z.B. Angebote) und Freigaben anhängen kann. So entsteht eine digitale Akte pro Änderung. Ein weiterer Aspekt: E-Mails und Gesprächsprotokolle sollten ebenfalls sauber abgelegt werden, da mündliche Absprachen ansonsten verloren gehen. Gute Praxis ist es, Meetings zu Changes schriftlich zu protokollieren (inklusive Teilnehmer, Beschlüsse) und vom Kunden gegenzeichnen zu lassen, um Konsens festzuhalten.

  • Transparente Aufzeichnung: Alle relevanten Entscheider auf beiden Seiten sollten Zugang zu den aktuellen Dokumentationen haben. Im Sinne der Partnerschaft ist es ratsam, dem Auftraggeber auch Einblick in den Dokumentationsstand der Änderungen zu geben – zum Beispiel durch geteilte Änderungslisten oder regelmäßige schriftliche Zusammenfassungen. Das gewährleistet gemeinsames Wissensniveau und verhindert Misstrauen. Offene Kommunikation und sorgfältige Aufzeichnungen sind hier wie "goldene Fäden", die aus Chaos einen geordneten Ablauf machen können. Es ist beeindruckend, wie sehr offene Kommunikation potenzielles Chaos in eine geordnete Symphonie verwandeln kann – dieser Ausspruch verdeutlicht, dass durch konsequentes Informieren und Dokumentieren auch größere Umbau- oder Änderungsprojekte reibungslos ablaufen können.

  • Eskalation: Trotz aller Bemühungen kann es Situationen geben, in denen eine Änderungskommunikation festfährt – z.B. weil man sich über die Kosten partout nicht einig wird oder weil die Umsetzung hakt (vielleicht liefert ein Subunternehmer nicht rechtzeitig, was den Zeitplan gefährdet). In solchen Fällen muss der Dienstleister frühzeitig eskalieren, bevor Schaden entsteht. Eskalation bedeutet im Kontext von Änderungsmanagement: Ein Problem auf die nächsthöhere Ebene tragen, um zusätzliche Entscheidungskraft oder Schlichtung herbeizuführen. Im Verhältnis Dienstleister–Auftraggeber kann das heißen, dass Projektleiter das Thema an ihre jeweiligen Geschäftsleitungen geben. Oft hilft ein direkter Austausch auf höherer Ebene, weil dort Entscheidungen (z.B. über Budgets oder Kompromisse) schneller getroffen werden können. Viele Verträge definieren Eskalationsstufen – beispielsweise: erst Projektleiter-Ebene, dann Lenkungsausschuss, dann Geschäftsführung, dann (falls nötig) externe Mediation oder Schiedsverfahren. Der Dienstleister sollte diese Stufen einhalten und sauber dokumentieren, wann er wen informiert hat und mit welchem Ergebnis.

  • Eskalation ist auch intern relevant: Wenn etwa klar wird, dass die operativen Teams mit der Änderung überfordert sind, muss der Projekt- oder Niederlassungsleiter früh gegensteuern, anstatt abzuwarten bis SLA-Brüche passieren. Intern könnte Eskalation bedeuten, dass zusätzliche Ressourcen aus anderen Objekten mobilisiert oder externe Partner eingeschaltet werden – sozusagen eine "Alarmstufe", um den Change doch noch in den Griff zu bekommen. Ein guter Change-Prozess beinhaltet daher auch Notfallpläne: Was tun, wenn eine Änderung nicht wie geplant läuft? Wer entscheidet, ob man z.B. dem Kunden einen Alternativvorschlag macht oder Vertragsstrafen drohen? Solche Fragen sollte das Eskalationsschema beantworten.

  • Zusammenarbeit in Konfliktsituationen: Sollte aus einer Änderung ein Streit entstehen (also ein Claim-Fall, siehe vorheriges Kapitel), ist Kommunikation der Schlüssel, um die Wogen zu glätten. Hier gilt es, trotz Meinungsverschiedenheit im Gespräch zu bleiben und professionell nach Lösungen zu suchen. Ein respektvoller, lösungsorientierter Ton kann viel zur Deeskalation beitragen. Wichtig: Niemals sollte der Dienstleister eigenmächtig Änderungen umsetzen oder verweigern, ohne den Kunden zu informieren – das wäre kontraproduktiv. Stattdessen immer schriftlich Bedenken anmelden und gleichzeitig verhandlungsbereit bleiben.

  • Kommunikation und Dokumentation sind zwei Seiten derselben Medaille. Der FM-Dienstleister muss timinggerecht informieren (niemanden im Unklaren lassen) und alles schriftlich fixieren (Gedächtnisprotokolle reichen nicht). Werden diese Grundsätze beachtet, erhöhen sich die Chancen, dass Änderungen reibungslos und ohne spätere Streitigkeiten ablaufen. Und falls doch etwas schiefgeht, ist man durch Dokumentation und Eskalationsroutinen gewappnet, um schnell gegensteuern zu können.

Einfluss von Changes auf SLAs, KPIs und Qualitätssicherung

Vertragsänderungen im FM bleiben nicht ohne Auswirkungen auf die Service Level Agreements (SLAs), die Leistungskennzahlen (KPIs) und die Maßnahmen der Qualitätssicherung. Daher muss jede Änderung auch unter dem Gesichtspunkt betrachtet werden, wie sie die vereinbarte Leistungsqualität und deren Messung beeinflusst.

Anpassung von SLAs:

SLAs definieren die vereinbarten Leistungsniveaus – zum Beispiel Reaktionszeiten bei Störungen, Reinigungsstandards oder Verfügbarkeiten technischer Anlagen. Wenn sich der Leistungsumfang oder -modus durch einen Change Request ändert, sollten die entsprechenden SLA-Kriterien überprüft und bei Bedarf angepasst werden. Beispiel: Der Auftraggeber erweitert das FM-Paket um einen 24/7-Hausmeisterservice (vorher nur werktags). Hier müssten SLA-Vereinbarungen wie Reaktionszeit (die nun rund um die Uhr gilt) angepasst werden und ggf. neue KPIs (Anzahl Einsätze nachts, Erfolgsquote bei Ersteingriffen etc.) definiert werden, um die Performance zu messen. Genauso, wenn ein Bereich wegfällt oder reduziert wird: Dann könnten bestimmte KPIs obsolet werden. Es ist im Interesse beider Seiten, die SLA-Dokumentation auf dem aktuellen Stand zu halten, denn veraltete SLAs führen zu Fehlmessungen und Streit. Sollte der Dienstleister nach einer Änderung nach den alten SLAs beurteilt werden, obwohl er nun andere Aufgaben hat, entstehen Verzerrungen.

Auswirkungen auf Performance-KPIs: Änderungen können verschiedene Effekte haben:

  • Ein Mehr an Leistung (z.B. zusätzliches Gebäudeteil zur Bewirtschaftung) könnte zu einer verwässerten Performance führen, wenn man nicht gegensteuert. Beispiel: Der KPI "Kosten pro m² Reinigungsfläche" wird sich ändern, weil die Fläche steigt – das sollte im Berichtswesen erläutert werden, damit es nicht als Effizienzverlust missverstanden wird.

  • Manche KPIs müssen neu vereinbart werden, wenn völlig neue Leistungen hinzukommen. Etwa wenn der FM-Dienstleister plötzlich Energie-Management übernehmen soll: Dafür müssten KPIs zur Energieeinsparung oder -überwachung definiert werden, die zuvor nicht Teil des Vertrags waren.

  • Es kann auch vorkommen, dass Änderungen temporär Leistungseinbußen bedeuten (z.B. Umbauten führen vorübergehend zu mehr Störmeldungen). Solche Effekte müssen berücksichtigt werden, eventuell durch temporäre SLA-Aussetzungen oder Kulanzregelungen. Hier ist Abstimmung wichtig: Der Kunde sollte über mögliche Auswirkungen vorab informiert werden, um Verständnis zu wecken.

  • Monitoring nach Umsetzung: Sehr wichtig ist, nach Implementierung einer Änderung die Auswirkungen laufend zu überwachen. Der Dienstleister sollte prüfen, ob er die SLA-Ziele weiterhin erreicht oder ob Anpassungen nötig sind. Beispielsweise könnte man nach 1-2 Monaten einen Review-Termin ansetzen, um mit dem Auftraggeber gemeinsam auf die KPI-Entwicklung nach dem Change zu schauen. Dabei kann man feststellen, ob die Änderung die gewünschte Wirkung hatte oder ob an Stellschrauben gedreht werden muss (vielleicht braucht es doch mehr Personal, um die SLA einzuhalten, oder bestimmte KPI-Grenzwerte werden neu definiert). Kontinuierliches Performance- und Qualitätsmonitoring nach einer Änderung ist essenziell, um frühzeitig Probleme zu erkennen. Moderne FM-Verträge sind häufig ergebnisorientiert, d.h. der Auftragnehmer muss definierte Ergebnisse liefern. Wenn sich die Rahmenbedingungen ändern, müssen auch die erwarteten Ergebnisse realistisch neu abgesteckt werden – sonst droht, dass der Dienstleister ungerechtfertigt als leistungsschwach erscheint oder umgekehrt der Kunde nicht die eigentlich mögliche Mehrleistung erkennt.

  • Qualitätssicherung anpassen: Ähnlich wie bei SLAs muss auch das Qualitätsmanagement auf Änderungen reagieren. Das QA-Team des Dienstleisters sollte die Prüfroutinen, Inspektions-Checklisten und Audit-Pläne aktualisieren, um die geänderten Leistungen abzudecken. Beispiel: Nimmt der Dienstleister eine zusätzliche Anlage in die Wartung, sollte diese in die internen Inspektionspläne aufgenommen werden, damit z.B. Audits auch deren Instandhaltungsdokumentation überprüfen. Ebenso sollten Mitarbeiterschulungen erfolgen, wenn neue Tätigkeiten ins Portfolio kommen – Qualität leidet oft, wenn Personal unvorbereitet mit neuen Aufgaben betraut wird. Eine Änderung kann auch die Häufigkeit von Qualitätskontrollen beeinflussen: Bei neuen kritischen Services könnte anfangs engmaschiger kontrolliert werden, um sicherzustellen, dass alles läuft, und später auf Normalrhythmus reduziert werden. Auch der Auftraggeber wird ggf. seine Qualitätsprüfungen (z.B. Objektbegehungen oder Service-Berichte) entsprechend ausweiten oder neu gewichten wollen.

  • Reporting und Feedback: Mit Änderungen geht idealerweise eine Anpassung des Reportingformats einher. Neue Kennzahlen kommen hinzu, bestimmte Diagramme im Monatsbericht müssen erweitert werden, etc. Wichtig ist hier, dass der Dienstleister proaktiv aufzeigt, wie er die Change-Umsetzung misst. Er kann z.B. vorschlagen: "Wir führen für den neuen Service X einen wöchentlichen Bericht ein, um Transparenz zu schaffen." Solche Initiativen demonstrieren Professionalität. Zudem sollte auch Feedback vom Auftraggeber gezielt eingeholt werden nach einer größeren Änderung: Ist er zufrieden mit der neuen Servicequalität? Gibt es unerwartete Nebeneffekte? Dieses Feedback kann in KPI-Reviews mit einfließen.

  • Vergleich mit Baseline: Ein sinnvoller Ansatz ist es, die Leistung vor und nach der Änderung zu vergleichen, um die Effektivität des Changes zu beurteilen. Beispielsweise: "Durch die Erhöhung der Reinigungshäufigkeit hat sich die Kundenzufriedenheit (gemessen per Nutzerbefragung) um 10% verbessert." Solche Auswertungen untermauern die Entscheidung für die Änderung und liefern dem Auftraggeber einen Nachweis des Nutzens. Sollte sich hingegen ein KPI verschlechtern, kann man gemeinsam Ursachen analysieren – eventuell war die Änderung nicht optimal umgesetzt oder es gab unerwartete Herausforderungen. Dieser kontinuierliche Verbesserungsprozess ist Kern einer guten Change-Kultur (siehe späteres Kapitel).

  • Compliance und Risikoaspekte: Änderungen können auch Compliance-relevant sein. Z.B. wenn neue gesetzliche Vorgaben umgesetzt werden (etwa strengere Hygienevorschriften in der Gebäudereinigung), dann müssen KPIs neu eingeführt werden, um die Einhaltung zu überwachen (z.B. Prozentsatz der Mitarbeiter, die an Hygieneschulungen teilgenommen haben). Der Dienstleister sollte also prüfen, ob durch die Änderung neue Risiken entstanden sind (z.B. Ausfallrisiken, Sicherheitsrisiken) und ob er hierfür Mess- oder Kontrollmechanismen braucht. Oft werden diese Dinge im Rahmen der Qualitätssicherung oder des HSE-(Health Safety Environment)-Managements mit abgedeckt.

  • Zusammengefasst: Jeder Change Request sollte immer mit der Frage betrachtet werden: Was bedeutet das für meine SLAs und KPIs? Müssen Ziele neu verhandelt werden, damit sie realistisch bleiben? Wie messe ich die Wirkung auf Qualität und Performance? Und was muss ich tun, um die Qualität trotz Veränderung zu gewährleisten? Ein Change hört nicht mit der Umsetzung auf – er erfordert laufende Nachverfolgung. Erfolgreiche FM-Dienstleister richten dafür oft ein systematisches Monitoring & Evaluation ein. Dadurch können sie nachweisen, dass die Änderung unter Kontrolle ist und kontinuierlich optimiert wird. Der Einfluss von Changes auf SLAs, KPIs und Qualitätssicherung ist also nicht nur ein Nebenaspekt, sondern integraler Bestandteil der Leistungssteuerung nach Vertragsänderungen.

Nutzung digitaler Tools für Change Requests

In der heutigen FM-Landschaft spielen digitale Werkzeuge eine immer größere Rolle, um komplexe Prozesse wie Change Management effizient zu unterstützen. CAFM-Systeme (Computer Aided Facility Management), ERP-Software und Ticket-Systeme können maßgeblich dazu beitragen, Change Requests transparenter zu gestalten, Fehler zu vermeiden und die Reaktionsgeschwindigkeit zu erhöhen.

  • Erfassung und Ticketing: Viele FM-Dienstleister setzen auf Helpdesk- oder Ticketing-Systeme, über die auch Änderungswünsche gemeldet werden können. Beispielsweise kann der Auftraggeber über ein Webportal oder per E-Mail einen Change Request einstellen, der automatisch als Ticket im System erfasst wird. Dies hat den Vorteil, dass nichts verloren geht: Jede Anfrage erhält eine ID, einen Zeitstempel und einen Status. Ein gutes System stellt sicher, dass alle Anfragen protokolliert, zugewiesen und bis zum Abschluss verfolgt werden. So wird z.B. ein Wartungs-Änderungswunsch vom System an den zuständigen Objektleiter oder Projektmanager delegiert, der die Bearbeitung anstößt. Gleichzeitig kann der Auftraggeber den Status einsehen ("in Prüfung", "Angebot vorgelegt", "umgesetzt" etc.), was Transparenz schafft. Ticket-Systeme erlauben auch, Dateien anzuhängen (etwa der Auftraggeber kann ein Foto oder eine Skizze der gewünschten Änderung hochladen, der Dienstleister sein Änderungsangebot), wodurch alle Informationen zentral verfügbar sind. Durch automatisierte Benachrichtigungen (E-Mail oder App-Mitteilungen) werden zuständige Personen erinnert, Deadlines einzuhalten – beispielsweise kann das System nach X Tagen ohne Reaktion eine Eskalationsmeldung senden. Auf diese Weise unterstützen digitale Tools die Fristenkontrolle und Kommunikation.

  • CAFM und Prozessautomation: Moderne CAFM-Software geht über einfaches Ticketing hinaus. In einem CAFM können Change Requests im Kontext der gesamten Facility-Daten gesehen werden. Etwa: Ein Change Request betrifft den Austausch einer Klimaanlage – das CAFM kennt den Standort, die Anlagehistorie, Verträge mit dem Hersteller, vergangene Störungsmeldungen usw. Diese Informationen helfen bei der Bewertung und Planung der Änderung. Einige CAFM-Systeme bieten explizite Change Management-Module oder Workflows an, in denen man die einzelnen Schritte (Bewertung, Genehmigung, Umsetzung) abbilden kann. Dazu gehört, dass das System Workflows anstößt: z.B. nach Freigabe automatisch einen Arbeitsauftrag an das technische Team generiert oder Bestellungen im ERP auslöst. Auch Genehmigungsprozesse lassen sich digital steuern – Verantwortliche können in der Software einen Change Request mit einem Klick freigeben oder Rückfragen einstellen. All das wird lückenlos protokolliert. Ein weiterer Vorteil: Zusammenführung von Daten. Wenn das CAFM z.B. mit dem Vertragsmanagement-Modul verbunden ist, kann es die aktuelle Vertragsversion plus alle Nachträge speichern. Somit hat man an einer Stelle sowohl die technischen als auch die kaufmännischen Fakten zur Änderung. Im Falle einer Auditierung oder bei späteren Neuverhandlungen lassen sich die Historie und der geschäftliche Hintergrund jedes Changes schnell nachvollziehen.

  • ERP-System und Kalkulation: Auf der kaufmännischen Seite hilft das ERP (Enterprise Resource Planning), insbesondere das Modul für Auftrags- und Vertragsabrechnung, bei Changes. Dort können z.B. Änderungsaufträge angelegt werden, die mit dem Hauptvertrag verknüpft sind. Wird eine Änderung genehmigt, erstellt der Dienstleister einen Auftrag im ERP, der separat kalkuliert und fakturiert werden kann. Die Kostenstellen und Budgets werden entsprechend angepasst. Das ERP kann auch nutzen, um gesonderte Angebote zu erstellen mit automatischer Übernahme von Preislisten, Lohnsätzen etc., was die Angebotserstellung beschleunigt und Tippfehler vermeidet. Manche ERP-Systeme (oder spezialisierte Contract-Management-Tools) haben Funktionen, um Vertragsänderungen nachzuverfolgen – z.B. Änderung Nr. 3 erhöht den Jahrespreis um 5%, gültig ab Datum X, und das System berücksichtigt dies dann automatisch in der Abrechnung ab diesem Datum. So werden Verrechnungsfehler vermieden.

  • Zusammenarbeit und Versionskontrolle: Gerade bei Dokumenten wie Verträgen oder technischen Plänen, die sich durch Changes ändern, ist Versionskontrolle wichtig. Digitale Tools ermöglichen, dass z.B. die aktuelle Fassung eines Leistungsplans zentral liegt und Vorgängerversionen archiviert sind. So kann man später genau nachvollziehen, was sich geändert hat. Einige Systeme erlauben auch den Dokumentenvergleich, sodass Änderungen im Wortlaut markiert sichtbar sind – hilfreich, um Missverständnisse zu vermeiden ("siehe Anhang, geänderte Passagen markiert"). Zudem können Tools sicherstellen, dass nur berechtigte Personen Änderungen vornehmen, um die Integrität der Daten zu schützen (Zugriffsrechte, Check-in/Check-out Mechanismen etc.).

  • Mobile und Echtzeit-Aspekte: Mit mobilen Apps können auch die operativen Teams vor Ort in den Change-Prozess eingebunden werden. Zum Beispiel erhält ein Techniker auf seinem Smartphone eine Meldung: "Change Request XYZ wurde genehmigt, bitte führe bis Datum X folgende Arbeiten durch." Er kann dann die Durchführung zurückmelden und Fotos hochladen. Der Auftraggeber wiederum könnte in Echtzeit sehen, wenn Arbeitsschritte erledigt sind. Echtzeit-Tracking von Änderungen ist besonders in kritischen Umgebungen hilfreich (z.B. in der Produktion, wo man wissen will, ob eine Änderung planmäßig fertig ist, um die Anlage wieder anlaufen zu lassen).

  • Analysen und Berichte: Über längere Sicht liefern digitale Tools auch eine Datenbasis, um das Änderungsverhalten auszuwerten. Der Dienstleister kann etwa feststellen, wie viele Change Requests pro Jahr kamen, welcher Art sie waren, wie lange die Durchlaufzeiten waren, wo Engpässe im Prozess auftraten und wie viel Zusatzumsatz generiert wurde. Solche Analytics helfen, das eigene Change Management kontinuierlich zu verbessern (z.B. Prozesserleichterungen einzuführen, wenn man sieht, dass die Genehmigungsphase stets am längsten dauert). Außerdem können Daten aus dem System genutzt werden, um dem Auftraggeber gegenüber Transparenz zu demonstrieren: Man kann z.B. quartalsweise einen Bericht über alle Änderungsanträge vorlegen, inkl. Status und Kosten. Das unterstreicht Professionalität und hält beide Seiten auf dem Laufenden.

Es ermöglichen digitale Tools eine Automatisierung und Standardisierung im Change Management: Routineaufgaben werden beschleunigt, die Fehlerquote sinkt, und alle Beteiligten haben jederzeit Überblick. Eine vernetzte CAFM- oder CLM (Contract Lifecycle Management)-Lösung kann Änderungsprozesse bis zu dreimal schneller machen, indem sie z.B. Vorlagen bereitstellt, Genehmigungen digital einholt und Änderungen direkt in Vertragsdokumente einpflegt. Letztlich ersetzen Tools nicht den menschlichen Entscheidungsprozess, aber sie sind enabler für eine effiziente und transparente Abwicklung. In einer Branche, die von vielen Details geprägt ist, kann der kluge Einsatz von Software dem FM-Dienstleister einen Wettbewerbsvorteil verschaffen – Änderungen werden nicht als Chaos wahrgenommen, sondern als geordneter, professionell gemanagter Prozess.

Fallstricke, Konfliktpotenziale und proaktive Lösungsstrategien

Auch mit bestem Prozess und modernsten Tools bleiben Change Requests anspruchsvoll – es gibt typische Fallstricke und Konfliktpotenziale, derer sich ein FM-Dienstleister bewusst sein muss. Wichtig ist, proaktiv Strategien zu entwickeln, um gar nicht erst in diese Fallen zu tappen bzw. Konflikte rasch zu entschärfen.

  • Fallstrick 1: Unklare Vertragsgrundlage (Scope Creep): Einer der häufigsten Stolpersteine ist ein schleichendes Ausweiten des Leistungsumfangs ohne formale Anpassung – der sogenannte Scope Creep. Das passiert z.B., wenn kleine Änderungen “nebenbei” erledigt werden, ohne dass darüber gesprochen wird, ob sie extra kosten. Der Dienstleister läuft Gefahr, Leistungen zu erbringen, die nicht bezahlt werden, während der Auftraggeber sich daran gewöhnt und sie als selbstverständlich ansieht. Proaktive Strategie: Von Anfang an klare Abgrenzungen kommunizieren. Im Vertrag sollte der Leistungsumfang so präzise wie möglich definiert sein, damit erkennbare Lücken nicht automatisch zu Lasten des Dienstleisters gehen. Bei jeder Zusatzbitte seitens des Kunden sollte der Dienstleister unverzüglich darauf hinweisen, ob es sich um eine vertragsfremde Leistung handelt und einen formellen Change Request vorschlagen. Wichtig ist die Schulung des operativen Personals: Mitarbeiter vor Ort müssen wissen, dass sie bei Extra-Wünschen nicht einfach „Ja“ sagen dürfen, sondern diese melden. Eine Kultur der Offenheit hilft: Der Dienstleister sollte dem Kunden vermitteln, dass Änderungswünsche willkommen sind, aber einen geregelten Ablauf erfordern. Damit wird aus möglichem Konflikt (Diskussion “Das war doch drin!” – “Nein, war es nicht”) eine sachliche Prozedur.

  • Fallstrick 2: Verzögerte Bearbeitung und Kommunikationsmangel: Zeit ist ein kritischer Faktor. Wenn Change Requests auf die lange Bank geschoben werden, entstehen Frust und oft auch operative Probleme. Beispielsweise meldet der Kunde einen Änderungswunsch, hört wochenlang nichts – in der Zwischenzeit ist eventuell bereits eine Dringlichkeit entstanden. Oder der Dienstleister zögert, weil er die Konsequenzen scheut, was dann zu Ad-hoc-Aktionen im Chaos führt. Proaktive Strategie: Regelmäßige Reviews und schnelle Reaktion. Der Dienstleister sollte feste Intervalle einplanen, um laufende Änderungswünsche zu besprechen (z.B. wöchentlicher Change-Review im Team). Außerdem sollten Reaktionszeiten definiert sein, innerhalb derer zumindest eine Eingangsbestätigung und grobe Einschätzung erfolgt. Dies schafft Vertrauen beim Auftraggeber. Viele erfolgreiche FM-Unternehmen richten zudem Change-Koordinatoren ein – Rollen, die dafür verantwortlich sind, dass kein Request untergeht. Auch hilfreich: Wenn es doch mal dauert, offensiv kommunizieren warum und wann eine Antwort kommt. So fühlt der Kunde sich ernst genommen. Generell ist Transparenz über den Status ein Konfliktlöser (hier helfen Tools mit Status-Tracking, wie im vorherigen Kapitel erwähnt).

  • Fallstrick 3: Fehlkalkulation und wirtschaftliche Nachteile: Ein heikles Konfliktfeld ist, wenn der Dienstleister die Auswirkungen einer Änderung unterschätzt und diese zu einem Verlustgeschäft wird – beispielsweise wird zu niedrig angeboten, um den Kunden zufriedenzustellen, und stellt dann fest, dass die Kosten weglaufen. Umgekehrt kann der Kunde Konfliktpotenzial sehen, wenn er das Gefühl hat, überhöhte Nachtragsangebote zu erhalten (Kostenkonflikt). Proaktive Strategie: Sorgfältige Bewertung und Transparenz in der Kalkulation. Der Dienstleister sollte im Hintergrund immer eine Rentabilitätsrechnung machen: Was bedeutet die Änderung für meine Marge? Passen Overhead und Risikoaufschläge? Lieber ein Angebot einmal nachverhandeln, als mit falschen Annahmen reinzugehen. Und gegenüber dem Kunden hilft Kostenaufgliederung: Ein gut begründetes Angebot (z.B. mit Auflistung “x Stunden à Satz Y, Material Z, zzgl. Reserve”) schafft Akzeptanz und entkräftet den Vorwurf, man wolle sich bereichern. Diese offene Kalkulationsweise – ggf. sogar Open Book in manchen Partnerschaften – fördert eine Win-Win-Atmosphäre, in der beide Seiten die Wirtschaftlichkeit im Blick haben. Sollte sich nachträglich zeigen, dass etwas falsch kalkuliert war, empfiehlt es sich, früh das Gespräch zu suchen und eventuell nachzujustieren, statt stillschweigend Verlust zu machen oder heimlich die Leistung zu kürzen. Letzteres würde nur neues Konfliktfeld schaffen.

  • Fallstrick 4: Überforderung von Personal und Subunternehmern: Wenn Änderungen schlecht geplant sind, können sie die vorhandenen Ressourcen überstrapazieren. Das führt zu Qualitätsproblemen (SLA-Verletzungen) und Unmut im Team. Mitarbeiter könnten Überstunden anhäufen oder Aufgaben vernachlässigen, Subunternehmer könnten sich weigern, ohne Extra-Vergütung mehr zu leisten – all das birgt Konflikte, entweder intern oder mit dem Kunden. Proaktive Strategie: Kapazitätsplanung und Puffer. Wie im Ressourcen-Kapitel beschrieben, sollte der Dienstleister immer mit realistischen Annahmen planen und im Zweifel offen sagen, was machbar ist. Es ist besser, dem Kunden z.B. einen gestaffelten Umsetzungstermin vorzuschlagen als sofort alles zu versprechen. Intern ist es sinnvoll, Multiperspektivisch zu planen: Operative Führungskräfte sollten bei jedem Change eingebunden sein und Feedback geben, ob die Truppe das leisten kann. Und es sollte eine Kultur sein, in der das Team auch "Ampelmeldungen" geben darf (z.B. Gelb/Rot, wenn es zu viel wird), ohne dass es als Versagen gesehen wird. So kann die Leitung früh gegensteuern (etwa zusätzliche Leute bereitstellen). Gegenüber dem Kunden hilft es, ehrliche Abmachungen zu treffen: wenn z.B. temporär wegen einer Änderung manche minderwichtigen Leistungen reduziert werden müssen, sollte man das vereinbaren statt heimlich zu hoffen, dass es schon geht.

  • Fallstrick 5: Missverständnisse und fehlende Dokumentation: Viele Konflikte entstehen schlicht daraus, dass die Parteien unterschiedliche Auffassungen von der Änderung haben, oft mangels Dokumentation. Vielleicht denkt der Kunde, mit der Preiserhöhung seien alle Folgearbeiten abgedeckt, der Dienstleister aber nur ein bestimmtes Paket. Oder die Laufzeit der Änderung war unklar. Proaktive Strategie: Dokumentationsdisziplin und Klarheit. Hier greift ein Großteil dessen, was im Kapitel Kommunikation/Dokumentation ausgeführt wurde. Alles, was vereinbart wird, schriftlich fixieren, Unklarheiten sofort ansprechen. Auch formulierungsseitig sollte man sich Mühe geben: etwa eindeutig schreiben "einmalige Sonderreinigung am 5. Mai" statt "Sonderreinigung im Mai" – letzteres könnte man auch als monatlich interpretieren. Zudem ist es ratsam, den Kunden aktiv zu fragen, ob alles verständlich ist und ob es Fragen gibt, bevor man die Änderung umsetzt. Manche Dienstleister lassen sich auch auf den Angeboten vom Kunden gegenzeichnen, dass dieser den Leistungsumfang so verstanden hat – das kann später Streit vorbeugen.

  • Fallstrick 6: Konflikt um Verantwortlichkeiten bei Änderungen: Wenn eine Änderung nötig wird, weil etwas schiefgelaufen ist (z.B. Wartungsintervall war zu lang und eine Maschine fiel aus, nun will der Kunde Intervallverkürzung), schwingt manchmal die Frage mit: Wer trägt die Schuld an der nötigen Änderung? Der Dienstleister könnte argumentieren, die Rahmenbedingungen hätten sich geändert; der Kunde könnte meinen, der Dienstleister habe vorher schlecht gearbeitet. Solche Situationen bergen Emotionalität. Proaktive Strategie: Sachliche, lösungsorientierte Haltung und Lessons Learned. Es bringt nichts, in Schuldzuweisungen zu verfallen. Besser: gemeinsam analysieren, was gelernt wurde und wie man es künftig besser macht. Der Dienstleister sollte hier professionell reagieren, z.B.: "In der Tat kam es zu einem Ausfall; um die Anlage zuverlässiger zu betreiben, schlagen wir vor, das Intervall anzupassen – das kostet zwar mehr, aber wir vermeiden so weitere Störungen." Damit lenkt man den Fokus auf die Zukunft (Problem lösen) statt auf die Vergangenheit (Problemherkunft). Zudem kann man anbieten, Kompromisse zu machen, falls Mitschuld besteht – vielleicht übernimmt der Dienstleister einen kleinen Teil der Kosten als Zeichen der Kulanz. So bleibt die Beziehung intakt.

  • Konfliktpotenzial Kultur und Beziehung: Ein oft unterschätzter Aspekt: Änderungen testen die Vertrauensbasis zwischen Kunde und Dienstleister. Wenn der Kunde das Gefühl hat, der Dienstleister nutzt jede Gelegenheit für Nachforderungen, leidet das Vertrauen. Umgekehrt, wenn der Dienstleister meint, der Kunde wolle alles kostenlos, sinkt seine Motivation. Proaktive Strategie: Change-Kultur etablieren (siehe nächstes Kapitel) und eine Partnerschaftspflege. Es wurde gesagt, Erfolg bei Änderungen hängt stark von der bestehenden Beziehung ab – jede Änderung ist wie ein "Vertrauensbank-Withdrawal". Daher sollte der Dienstleister kontinuierlich an der Kundenbeziehung arbeiten (Zuverlässigkeit, kleine Zugeständnisse zeigen, Mehrwert liefern), damit in Change-Situationen genügend "Vertrauenskapital" da ist. Außerdem kann man vorschlagen, regelmäßige Strategiemeetings zu machen, in denen auch mögliche zukünftige Änderungen offen diskutiert werden (eine Art vorausschauendes Änderungsmanagement, bevor der offizielle Request kommt). Das nimmt den Überraschungscharakter und ermöglicht beiden Seiten Planung. Es beugt Konflikten vor, wenn Änderungen als gemeinsame Projekte verstanden werden, nicht als Sieger-Verlierer-Verhandlungen.

Es gibt es zahlreiche Fallstricke – von scope creep über Zeitverzug, Kostenstreit bis hin zu Vertrauensfragen. Proaktive Lösungsstrategien basieren vor allem auf: Klarheit, Offenheit, Fairness und Vorbereitung. Der Dienstleister sollte Risiken antizipieren (z.B. “Was könnte an diesem Change schwierig werden?”) und Gegenmaßnahmen parat haben. Dazu gehört auch, einen Plan B zu haben, wenn Dinge schiefgehen (z.B. im Angebot schon Alternativen skizzieren). Auch interne Trainings zum Thema Konfliktmanagement können hilfreich sein, damit Projektleiter bei harten Verhandlungen professionell bleiben. Letztlich lassen sich Konflikte nie völlig vermeiden, aber man kann ihren Ausgang stark beeinflussen: Werden sie früh erkannt, offen angesprochen und gemeinsam gelöst, bleiben meist keine Narben zurück, und beide Seiten gehen gestärkt aus der Erfahrung hervor – als echte Partner.

Best Practices und Empfehlungen für eine professionelle Change-Kultur

Um Change Requests erfolgreich zu meistern, reicht es nicht, nur auf einzelne Fälle zu reagieren – ein FM-Dienstleister sollte eine Change-Kultur im Unternehmen etablieren. Diese Kultur umfasst Haltung, Prozesse und Kompetenzen, die sicherstellen, dass Änderungen proaktiv, konstruktiv und kontinuierlich verbessert gehandhabt werden.

Im Folgenden einige Best Practices und Empfehlungen auf dem Weg zu einer professionellen Change-Kultur:

  • Klare Richtlinien und Schulungen: Stellen Sie unternehmensweit klare Policies für das Änderungsmanagement auf, die allen Mitarbeitern bekannt sind. Dazu gehört z.B. ein internes Handbuch oder SOP (Standard Operating Procedure) "Umgang mit Kunden-Änderungswünschen". Schulen Sie regelmäßig Ihre Teams – von Objektleitern bis zu Servicetechnikern – in diesen Prozessen. Jeder muss seine Rolle kennen: wer darf Zusagen machen, wer kalkuliert, wer verhandelt. Ein gemeinsames Verständnis verhindert Chaos. Neue Mitarbeiter sollten gleich zu Beginn mit der Change-Philosophie vertraut gemacht werden.

  • Offene Kommunikation und Stakeholder-Einbindung: Fördern Sie eine Atmosphäre offener Kommunikation mit dem Auftraggeber. Dazu gehört Transparenz über Änderungen, regelmäßiges Feedback und das Einbeziehen aller Betroffenen. Ein guter Ansatz ist die Einrichtung von Lenkungsausschüssen oder Review-Meetings mit dem Kunden in festen Abständen, in denen auch strategische Änderungen diskutiert werden können (noch bevor sie formale Requests werden). Intern sollte ein Kultur herrschen, in der Mitarbeiter ohne Angst auf Probleme oder Verbesserungsvorschläge hinweisen (Psychological Safety). So können oft schon Verbesserungen angestoßen werden, bevor sie zum dringenden Change Request werden.

  • Partnerschaftliches Verhältnis und Vertrauen aufbauen: Arbeiten Sie bewusst daran, mit dem Kunden ein partnerschaftliches Verhältnis zu pflegen. Das heißt: halten Sie Zusagen ein, zeigen Sie sich lösungsorientiert, und agieren Sie fair bei Nachträgen. Jede erfolgreiche gemeinsam bewältigte Änderung stärkt das Vertrauen. Umgekehrt sollten Sie darauf achten, das Vertrauenskonto nicht zu überziehen. Seien Sie z.B. vorsichtig mit Changes direkt nach Vertragsstart (wenn möglich) – erst sollte eine Basis aufgebaut sein. Wie ein Experte treffend sagte: Die Erfolgsaussicht von Änderungen hängt von der Beziehung ab – Vertrauen wird über viele Monate aufgebaut und jede Vertragsänderung ist eine kleine Entnahme aus diesem Vertrauenskonto. Dieses Bild im Kopf zu behalten, hilft eine Kultur der Weitsicht: Kurzfristige Vorteile (durchdrücken eines teuren Nachtrags) gegen langfristige Beziehungsschäden abzuwägen.

  • Lernkultur und kontinuierliche Verbesserung: Eine professionelle Change-Kultur zeichnet sich dadurch aus, dass man aus jedem Durchlauf Lessons Learned zieht. Führen Sie nach größeren Changes eine Nachbetrachtung durch: Was lief gut, was nicht? Gibt es Muster an Problemen, die man systemisch abstellen kann? Dokumentieren Sie diese Erkenntnisse und passen Sie Prozesse entsprechend an. Vielleicht zeigt sich, dass bestimmte Änderungstypen immer wieder kommen – dann könnte man präventiv dem Kunden vorschlagen, entsprechende Vertragsklauseln flexibler zu gestalten oder ein Service-Kontingent im Vertrag vorzusehen, das kleinere Änderungen abdeckt (um Verwaltungsaufwand zu sparen). Die Kultur sollte Mitarbeiter ermutigen, Verbesserungsvorschläge einzubringen. Zum Beispiel könnte man einen internen Change-Beirat haben, der Fälle analysiert und Optimierungen vorschlägt.

  • Flexibilität und Innovationsbereitschaft: Veränderungen im FM sind auch Chancen für Innovation. Ein guter Change-Management-Ansatz lässt Raum, nach kreativen Lösungen zu suchen. Vielleicht kann ein Kundenwunsch auch durch eine innovative Technologie erfüllt werden, statt durch bloße Mehrarbeit. FM-Dienstleister sollten Trends (z.B. Sensorik, Automatisierung) im Blick haben und diese in Change-Diskussionen einbringen, wenn passend. Außerdem bedeutet Flexibilität auch, vertragliche Modelle zu überdenken: starre Verträge ohne Anpassungsmechanismen sind in einer dynamischen Umgebung hinderlich. Best Practice ist es, Verträge flexibel zu gestalten, z.B. mit Optionen, definierten Änderungsgrenzen (bis x% Leistungsumfang ohne Neuverhandlung) oder agilen Service-Modulen. Das erfordert zwar initial Verhandlungsaufwand, zahlt sich aber aus, wenn Änderungen eintreten.

  • Technologie nutzen, aber Mensch im Mittelpunkt: Die vorher erwähnten Tools sind wichtige Enabler, doch die Kultur macht der Mensch. Best Practice Unternehmen nutzen Tools, um Routine zu automatisieren, damit ihre Experten mehr Zeit haben, sich den komplexen Aspekten zu widmen (z.B. Verhandlungen, Kundenberatung). Schulungen zum Umgang mit den Tools stellen sicher, dass diese voll ausgeschöpft werden. Gleichzeitig sollte nicht alles nur digital passieren – gerade bei sensiblen Änderungen ist der persönliche Dialog mit dem Kunden Gold wert, statt ihn nur durch ein Ticketsystem zu schleusen. Eine gute Change-Kultur weiß, wann ein Meeting oder Telefonat unersetzlich ist.

  • Fairness und Win-Win-Mentalität: Langfristig erfolgreiche FM-Dienstleister verfolgen bei Änderungen eine Win-Win-Philosophie. Das bedeutet, Änderungen sollen beiden Seiten Nutzen bringen. Für den Kunden die benötigte Anpassung und für den Dienstleister eine faire Vergütung und vielleicht die Möglichkeit, die Zusammenarbeit auszuweiten. Versuchen Sie, Änderungen auch positiv zu framen: „Diese Änderung ist eine Möglichkeit, die Effizienz zu steigern, wovon Sie langfristig profitieren, und wir können es kostengünstig umsetzen, wenn wir xy berücksichtigen.“ Statt in jedem Change einen Konflikt zu sehen („Der Kunde will was, das kostet extra“ oder „Der Dienstleister will nur Geld“), sollte die Kultur vermitteln: Änderungen sind normal und wir gehen sie gemeinschaftlich an. Diese Haltung spiegelt sich in Formulierungen, Verhalten und Verhandlungen wider. Sie kann durch Vorleben von oben verankert werden – d.h. das Management sollte bei Changes dieses Mindset klar kommunizieren.

  • Etablierung eines formalen Change Boards (bei großen Verträgen): In sehr komplexen oder großen FM-Verträgen (z.B. bei Total Facility Management mit vielen Bereichen) kann es sinnvoll sein, ein Change Board einzurichten. Das ist ein gemeinsames Gremium von Auftraggeber- und Auftragnehmer-Vertretern, das regelmäßig (z.B. quartalsweise) zusammentrifft, um Änderungsbedarf zu besprechen und zu priorisieren. So ein Board sorgt für Transparenz über alle anstehenden Änderungen und verhindert, dass ad-hoc zu viel auf einmal geändert wird. Es priorisiert und bündelt ggf. Änderungswünsche. Viele internationale FM-Verträge nutzen dieses Instrument, um systematisch und strategisch Änderungen anzugehen.

  • Dokumentation der Change-Kultur im Qualitätsmanagement: Integrieren Sie das Change-Management in Ihr Qualitätsmanagementsystem (z.B. ISO 9001). Dort kann man Verfahren, Verantwortlichkeiten und Kennzahlen (wie Change-Durchlaufzeiten, Zufriedenheit mit dem Änderungsprozess) festschreiben. Audits und Managementbewertungen betrachten dann regelmäßig, ob das Änderungswesen den Anforderungen entspricht. Auch Zertifizierungen (z.B. nach GEFMA-Richtlinien in Deutschland) honorieren strukturiertes Vertrags- und Nachtragsmanagement. Dies unterstreicht nach außen Ihre Professionalität und sorgt intern für Disziplin.

Wenn all diese Elemente zusammenspielen, wird Änderungsmanagement vom Stressfaktor zum Wettbewerbsfaktor: Der Dienstleister kann sich durch Agilität und Zuverlässigkeit auszeichnen, der Auftraggeber bekommt die Gewissheit, einen Partner zu haben, der mitdenkt und mitwächst. In einer Zeit, in der Flexibilität und Anpassungsfähigkeit immer wichtiger werden, wird eine ausgeprägte Change-Kultur zu einem entscheidenden Erfolgsmerkmal für FM-Unternehmen.
