Change Request im Fremdfirmenmanagement

Facility Management: Fremdfirmenmanagement » Auftraggeber » Lieferantenentwicklung » Change Request

Change Request im Fremdfirmenmanagement – aus Sicht des Auftraggebers

Change Request im Fremdfirmenmanagement – aus Sicht des Auftraggebers

In Outsourcing-Beziehungen – etwa im Facility Management oder technischen Service – sind nach Vertragsschluss Änderungen eher die Regel als die Ausnahme. Kaum ein längerfristiger Dienstleistungsvertrag läuft strikt nach der ursprünglich vereinbarten Leistungsbeschreibung ab; stattdessen treten im Verlauf oft neue Anforderungen, geänderte Rahmenbedingungen oder Erkenntnisse auf. Ohne ein formales Änderungsmanagement könnten solche “Scope Creep”-Effekte unkontrolliert eintreten: Zusätzliche Leistungen würden „durch die Hintertür“ umgesetzt, wodurch sich das Projekt schleichend ausdehnt. Um diesem Risiko zu begegnen, haben viele Auftraggeber und Auftragnehmer Verfahren für Change Requests etabliert – formalisierte Änderungsanforderungen, um nachträgliche Vertragsänderungen strukturiert zu steuern. Aus Auftraggebersicht dient das Change-Request-Verfahren dazu, gewünschte Leistungsänderungen effizient, transparent und vertragskonform umzusetzen, ohne die Projektziele oder die Balance von Leistung und Gegenleistung zu gefährden. Changemanagement im Fremdfirmenkontext lebt vor allem von klarer Kommunikation, solider Vorbereitung und partnerschaftlichem Verhalten. Ein sauber aufgesetzter Prozess, der diszipliniert eingehalten wird, ist die Grundlage. Doch darüber hinaus entscheiden oft weiche Faktoren über den Erfolg: Vertrauen zwischen Auftraggeber und Auftragnehmer, Professionalität in der Abwicklung und ein gemeinsames Verständnis, dass Änderungen Teil des Geschäfts sind und kein Kräftemessen. Wenn beide Seiten dies verinnerlichen, können Change Requests vom potentiellen Konfliktherd zu einem Instrument der Optimierung werden – indem nämlich sinnvolle Änderungen ermöglicht werden, die letztlich beiden nutzen (dem Auftraggeber etwa durch verbesserten Service, dem Auftragnehmer durch zusätzlichen Umsatz und Kundenzufriedenheit).

Definition und Bedeutung des Change Requests im Fremdfirmenmanagement

Ein Change Request (Änderungsantrag) bezeichnet einen formalisierten Änderungswunsch zu einem bestehenden Vertrag oder Projekt, nachdem der Leistungsumfang ursprünglich verbindlich festgelegt wurde. Der Change Request kann den vereinbarten Umfang der Leistung erweitern, modifizieren oder auch reduzieren. Wesentlich ist, dass der Änderungswunsch eindeutig beschrieben, begründet und dokumentiert wird, damit alle Beteiligten dessen Inhalt und Tragweite verstehen. Bereits vor Annahme eines Change Requests sollten dessen mögliche Auswirkungen – etwa auf Kosten, Termine oder Qualität – sorgfältig beurteilt werden. In der Regel geht eine Änderungsinitiative vom Auftraggeber aus, der während der Vertragslaufzeit neue Wünsche oder Anpassungsbedarfe identifiziert. Allerdings kann auch der Auftragnehmer Change Requests vorschlagen, z. B. wenn er feststellt, dass die ursprünglich vereinbarten Anforderungen so nicht erfüllbar sind oder Anpassungen aus fachlichen Gründen nötig werden. Durch die förmliche Einbindung beider Seiten stellt ein Change Request sicher, dass die Vertragsparteien Anpassungen einvernehmlich regeln, anstatt einseitig vom Vertrag abzuweichen – im Sinne von pacta sunt servanda müssen Verträge zwar eingehalten werden, doch erlaubt eine klar geregelte Change-Prozedur kontrollierte Abweichungen, ohne die Rechtssicherheit zu verlieren.

Bedeutung und Ziele: Im industriellen Fremdfirmenmanagement besitzt das Change-Request-Verfahren einen hohen Stellenwert, da während langer Vertragslaufzeiten zahlreiche Änderungen auftreten können (technische Neuerungen, veränderte Nutzeranforderungen, etc.). Ein effektives Änderungsmanagement ermöglicht es dem Auftraggeber, flexibel auf solche Entwicklungen zu reagieren, ohne den Projekt- oder Serviceerfolg zu gefährden. Die wichtigsten Zielsetzungen sind dabei: eine wirtschaftliche Planung der Änderung (Kosten/Nutzen-Abwägung), die transparente Darstellung der Auswirkungen (für alle Stakeholder nachvollziehbar), eine zügige und termingerechte Umsetzung der vereinbarten Änderung, die Minimierung von Risiken während der Änderungseinführung sowie die Vermeidung von Leistungsverlusten oder Serviceverschlechterungen infolge der Änderung. Kurz: Change Requests schaffen die notwendige Flexibilität, Projekte und laufende Dienstleistungen an neue Realitäten anzupassen, und dienen zugleich der Kontrolle, damit Anpassungen geordnet ablaufen und nicht zu Streit oder ungerechten Belastungen führen. Ohne ein definiertes Change-Management bestünde die Gefahr, dass Änderungen ungesteuert erfolgen, was zu Kostenüberschreitungen, Terminverzögerungen oder Qualitätsproblemen führen kann. Durch das formale Verfahren hingegen können Auftraggeber sicherstellen, dass jede Änderung dokumentiert, bewertet und autorisiert wird, bevor sie umgesetzt wird – eine Grundvoraussetzung für Transparenz und Vertragskonformität im Umgang mit Fremdfirmen.

Typische Auslöser und Kategorien von Changes

Änderungsanforderungen im industriellen Kontext können durch eine Vielzahl von Anlässen ausgelöst werden. Dabei lassen sie sich häufig nach der Natur der Ursache in verschiedene Kategorien einteilen, die dem Auftraggeber helfen, den Change Request einzuordnen und angemessen zu bearbeiten.

Typische Kategorien (mit Beispielen) sind:

  • Technische Änderungen: Anpassungen aufgrund neuer technischer Erkenntnisse oder Anforderungen. Dies umfasst etwa technische Weiterentwicklungen, Verbesserungen oder nötige Umbauten an Anlagen und Systemen, die über den ursprünglichen Leistungsumfang hinausgehen. Beispielsweise kann die Anschaffung neuer Hardware oder Maschinen während der Vertragslaufzeit dazu führen, dass der Dienstleister zusätzlichen Integrationsaufwand hat oder neue Wartungsleistungen erbringen muss. Auch notwendige Änderungen zur Behebung unvorhergesehener technischer Probleme (etwa zusätzliche Reparaturen oder Software-Patches außerhalb von Gewährleistungsfällen) fallen in diese Kategorie. Technische Changes werden oft von Ingenieuren oder dem Betrieb initiiert, um die Funktionsfähigkeit und Aktualität der Systeme sicherzustellen.

  • Organisatorische Änderungen: Änderungen infolge veränderter Organisationsstrukturen, Prozesse oder Verantwortlichkeiten beim Auftraggeber oder Auftragnehmer. Hierunter können z. B. Umstrukturierungen, Fusionen oder neue Compliance-Vorgaben fallen, die eine Anpassung der Zusammenarbeit erfordern. Ein Beispiel ist, wenn der Auftraggeber intern Abteilungen zusammenlegt oder Abläufe ändert und deshalb die Schnittstellen zum Dienstleister neu definiert werden müssen (etwa geänderte Meldewege, Berichtsformate oder Ansprechpartner). Organisatorische Changes zielen darauf ab, den Vertrag den veränderten betrieblichen Gegebenheiten anzupassen, ohne die Ziele aus den Augen zu verlieren.

  • Kapazitative Änderungen: Veränderungen im benötigten Leistungsumfang oder Ausmaß der Fremdleistung, meist aus schwankendem Bedarf resultierend. Darunter fallen z. B. kapazitive Aufstockungen oder Reduzierungen: Der Auftraggeber stellt fest, dass er mehr Ressourcen vom Dienstleister benötigt (z. B. zusätzliches Personal, höhere Stückzahlen, verlängerte Servicezeiten) oder umgekehrt temporär weniger Leistung abgerufen werden muss. Ein Beispiel ist eine Produktionssteigerung, die mehr Instandhaltungs- und Reinigungsleistungen erfordert, oder eine zeitweise Stillstandsphase, in der das Servicevolumen reduziert werden soll. Kapazitative Change Requests sind häufig kommerziell geprägt, da sie sich direkt auf die abzunehmende Menge und damit die Vergütung auswirken.

  • Kommerzielle Änderungen: Änderungen der finanziellen, preislichen oder kommerziellen Bedingungen des Vertrags. Solche Change Requests werden oft durch marktbedingte Faktoren oder Budgetvorgaben angestoßen. Beispiele sind Preisadjustierungen aufgrund gestiegener Rohstoff- oder Energiekosten, die Anpassung von Vergütungsmodellen (etwa Wechsel von Pauschale zu Einzelabrechnung bestimmter Leistungen) oder Änderungen bei Bonus-/Malus-Regelungen und SLAs aus wirtschaftlichen Gründen. Auch Währungsschwankungen oder Indexanpassungen können kommerzielle Changes erforderlich machen. Derartige Änderungen sind sensibel, da sie unmittelbar die Kosten für den Auftraggeber und Erlöse des Auftragnehmers beeinflussen – entsprechend ist eine transparente Kalkulation und Dokumentation hier besonders wichtig.

  • Vertragliche Änderungen: Änderungen direkt am Vertragsdokument oder an den rechtlichen Rahmenbedingungen des Auftrags. Diese Kategorie umfasst formale Vertragsanpassungen, wie etwa Ergänzungen, Klarstellungen oder Streichungen von Klauseln, Verlängerungen oder Verkürzungen der Vertragslaufzeit, Änderungen in Haftungsbestimmungen, Garantievereinbarungen oder ähnliches. Häufige Auslöser sind gesetzliche oder regulatorische Änderungen, die eine Vertragsüberarbeitung nötig machen, damit der Vertrag weiterhin rechtskonform ist. Ebenso zählen Änderungen der Vertragspartner (z. B. bei Unternehmensübernahmen oder -wechsel auf Auftragnehmerseite) oder Änderungen der Leistungsbeschreibung im Vertrag zu dieser Kategorie. Vertragliche Changes erfordern meist besondere Sorgfalt, da sie mit dem Grundsatz der Ausschreibungstreue und – im öffentlichen Sektor – Vergaberegeln in Einklang stehen müssen. Oft werden sie als formale Vertragsnachträge dokumentiert, getrennt von den rein operativen Changes. (Zu beachten ist, dass manche Rahmenverträge festlegen, dass inhaltliche Leistungsänderungen via Change Request erfolgen, während Änderungen am Vertrag selbst einem separaten Vertragsänderungsverfahren unterliegen.)

Ablauf des Change-Request-Verfahrens aus Auftraggebersicht

Aus Sicht des Auftraggebers sollte der Ablauf eines Change Requests klar strukturiert, nachvollziehbar und mit definierten Verantwortlichkeiten versehen sein. Typischerweise lässt sich der Prozess in mehrere Phasen unterteilen, die vom initialen Änderungswunsch bis zur Umsetzung und Dokumentation reichen.

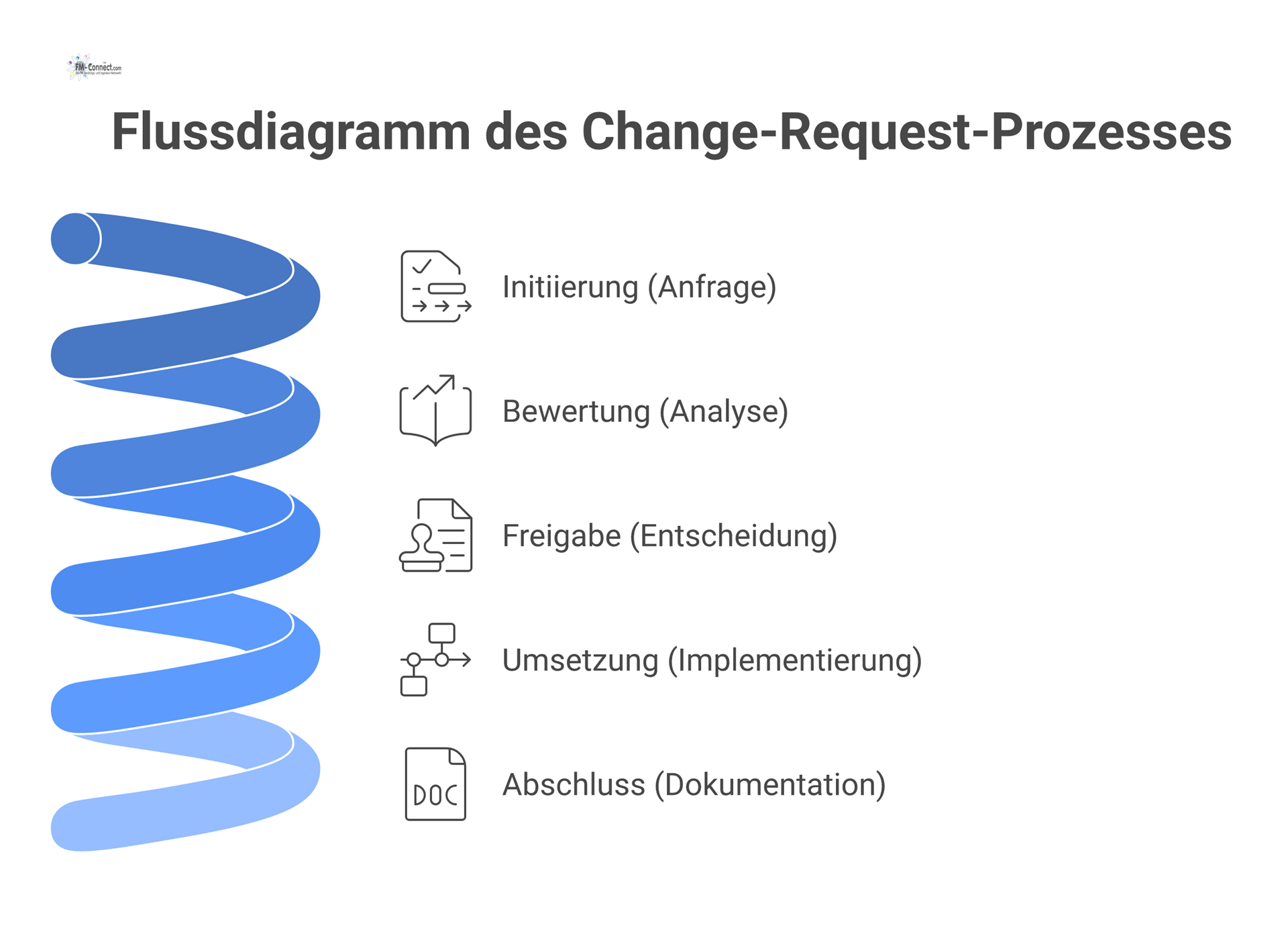

Im Folgenden wird der Ablauf in fünf Schritten beschrieben:

  • Initiierung: Der Prozess startet mit der formellen Einreichung des Änderungsverlangens. Sobald ein Bedarf für eine Änderung erkannt wird – sei es durch den Auftraggeber selbst oder durch einen Vorschlag des Auftragnehmers – wird ein Change Request Dokument erstellt. Dieses enthält eine möglichst präzise Beschreibung der gewünschten Änderung, den Grund bzw. Auslöser (z. B. neue Anforderung, Problem, externe Änderung) sowie eine erste Einschätzung der betroffenen Leistungsbereiche. Gemäß Best Practice sollten Änderungswünsche stets schriftlich und begründet eingebracht werden. Meist kommen standardisierte Change Request Formulare zum Einsatz, um alle erforderlichen Angaben strukturiert zu erfassen (Leistungsgegenstand, aktuelle Soll-Situation, gewünschte Änderung, Dringlichkeit, anfordernde Person etc.). Normalerweise initiiert der Auftraggeber den Change Request, doch falls der Auftragnehmer einen Bedarf erkennt (z. B. aus technischen Gründen), richtet er ein entsprechendes Änderungsersuchen an den Auftraggeber. Wichtig in der Initiierungsphase ist die klare Zuständigkeitsregelung: In größeren Projekten wird im Vertrag oft festgelegt, wer seitens des Auftraggebers berechtigt ist, Änderungen zu beantragen oder anzunehmen. Damit wird verhindert, dass unautorisierte Personen Änderungen veranlassen, die später zu Konflikten führen. Der formal eingereichte Change Request stellt den Startpunkt dar; ab diesem Moment sollte er in einem Change-Register erfasst und mit einem eindeutigen Identifier versehen werden, damit die Nachverfolgung gewährleistet ist.

  • Bewertung (Prüfung und Analyse): Nach Eingang des Change Requests erfolgt die gründliche Bewertung der vorgeschlagenen Änderung. Aus Auftraggebersicht bedeutet dies zunächst, den Auftragnehmer zur Prüfung aufzufordern, sofern die Änderung nicht völlig trivial ist. Der Auftragnehmer analysiert, ob und wie sich die gewünschte Änderung technisch und organisatorisch umsetzen lässt, und ermittelt den voraussichtlichen Mehraufwand an Ressourcen, Zeit und Kosten. Gegebenenfalls müssen Fachabteilungen des Auftraggebers (z. B. Technik, Qualitätsmanagement, Controlling) involviert werden, um die Auswirkungen intern abzuschätzen. Ein wichtiger Bestandteil der Bewertung ist die Kostenschätzung: Der Dienstleister kalkuliert die direkten Kosten der Änderung (zusätzliche Arbeitsstunden, Material, etc.) und teilt dem Auftraggeber mit, ob für die bloße Prüfung bereits eine Vergütung anfällt (bei komplexen Änderungen kann vereinbart sein, dass ein aufwändiger Analyseaufwand bezahlt werden muss). Neben den Kosten werden auch die terminlichen Auswirkungen analysiert – etwa, ob laufende Arbeiten unterbrochen werden müssen oder sich Fertigstellungstermine verschieben. In manchen Fällen empfiehlt es sich, während der Prüfphase bestimmte Projektarbeiten vorläufig einzustellen, um Doppelarbeit zu vermeiden, insbesondere falls der Ausgang der Änderung ungewiss ist und laufende Tätigkeiten obsolet werden könnten. Teil der Bewertung ist ferner die Betrachtung von Risiken und Seiteneffekten: Welche Risiken bringt die Änderung mit sich (technisch, kommerziell, qualitativ)? Könnten bestehende Leistungen durch die Änderung beeinträchtigt werden? Solche Fragen fließen in einen Bewertungsbericht oder ein Änderungsangebot ein. Schließlich wird das Ergebnis der Prüfung in einem Change-Impact-Analyse-Dokument festgehalten, das alle identifizierten Auswirkungen (Änderungen am Leistungsumfang, neue Kosten, Terminplananpassungen, Auswirkungen auf SLAs, Risiken etc.) transparent darstellt. Dieser Bewertungsbericht bildet die Entscheidungsgrundlage für die Freigabe.

  • Freigabe (Entscheidung): Anhand der erstellten Analyse muss der Auftraggeber entscheiden, ob der Change Request umgesetzt werden soll. Hierfür durchläuft der Änderungsantrag einen Freigabeprozess, der je nach Organisation mehrstufig sein kann. Kleinere Änderungen mit geringem Einfluss können eventuell durch den Projektleiter oder einen Einzelverantwortlichen freigegeben werden, während umfangreiche oder kostspielige Changes meist durch ein Change Control Board oder höheres Management genehmigt werden müssen. Ein Change Board (Änderungsausschuss) besteht typischerweise aus Vertretern relevanter Bereiche (Projektleitung, Fachabteilung, Einkauf, ggf. Vertreter des Dienstleisters) und ermöglicht eine strukturierte, gemeinsame Entscheidung über Änderungsanträge. Dieses Gremium stellt sicher, dass Änderungen und ihre Ursachen, Kosten, Zeitplan- und Qualitätsauswirkungen klar benannt werden und konsensual entschieden wird, ob die Änderung akzeptiert, modifiziert oder abgelehnt wird. Der Auftraggeber achtet bei der Freigabe darauf, dass die vorgeschlagene Änderung vertraglich zulässig ist und das Gleichgewicht von Leistung und Vergütung gewahrt bleibt. Wird der Change Request genehmigt, verständigen sich die Parteien auf die Umsetzung zu den bewerteten Konditionen (ggf. wird ein formeller Vertragsnachtrag oder eine Change Request Vereinbarung erstellt, die beide Seiten unterschreiben). Wird die Änderung abgelehnt, verbleibt es beim ursprünglichen Vertragsumfang; häufig ist im Change-Request-Verfahren vereinbart, dass eine Ablehnung schriftlich zu begründen ist und ein Verfahren für den Fall der Nichteinigung besteht (z. B. Eskalation oder Schiedsverfahren, falls die Parteien unterschiedlicher Ansicht sind, ob es sich um eine vertragsrelevante Änderung handelt). In jedem Fall wird das Ergebnis der Entscheidung dokumentiert. Die Freigabephase schließt formal mit der Erstellung eines Change Orders (Änderungsauftrag) ab, welcher die genehmigte Änderung und die neuen Parameter (Preis, Zeit, Leistung) festhält und Bestandteil des Vertragswerks wird.

  • Umsetzung: Nach der Freigabe beginnt die Implementierung der Änderung. Der Auftragnehmer führt nun die erforderlichen Maßnahmen durch, um die Änderung praktisch umzusetzen – sei es die Entwicklung eines neuen Features, die Änderung eines Prozesses, das Hinzufügen von Personal oder andere Tätigkeiten, die aus dem Change Request resultieren. Aus Auftraggebersicht ist es entscheidend, diese Umsetzung zu steuern und zu überwachen. Das bedeutet: Der Auftraggeber (z. B. in Person des Projekt- oder Service-Managers) überwacht die Einhaltung der vereinbarten Anpassungen, kontrolliert die Meilensteine und stellt sicher, dass die Änderung fristgerecht und spezifikationsgerecht erfolgt. Oft wird ein angepasster Projektplan oder ein konkreter Aktivitätenplan für den Change erstellt, um alle Schritte nachzuverfolgen. Kommunikation spielt hier eine große Rolle: Alle relevanten Stakeholder – insbesondere betroffene Endnutzer oder interne Abteilungen – müssen über die Änderung und eventuelle temporäre Beeinträchtigungen informiert sein. Die Umsetzung sollte so erfolgen, dass laufende Services möglichst wenig gestört werden (z. B. Planung von Wartungsfenstern außerhalb der Hauptbetriebszeiten, falls anwendbar). Sollte sich während der Umsetzung abzeichnen, dass weitere Anpassungen nötig sind oder Probleme auftreten, so ist dies umgehend zu kommunizieren; größere Abweichungen würden wiederum einen neuen oder erweiterten Change Request nach sich ziehen. Der Auftraggeber achtet darauf, dass der Dienstleister die vertraglich vereinbarten Modifikationen exakt erfüllt und keine unautorisierten Änderungen vornimmt – jede Abweichung muss zurück in das Änderungsmanagement gespeist werden (dies stellt sicher, dass keine unauthorisierten Changes am Vertrag vorbei durchgeführt werden, was ein wichtiger KPI in reifen Change-Management-Prozessen ist).

  • Dokumentation & Abschluss: Ist die Änderung umgesetzt, muss der Change Request formal abgeschlossen und umfassend dokumentiert werden. Alle relevanten Vertragsunterlagen, Leistungsbeschreibungen, Service-Level-Agreements und Pläne sind zu aktualisieren, sodass der neue Soll-Zustand klar definiert ist. Dazu gehört in der Regel das Führen eines Change Logs oder Änderungsprotokolls, in dem jeder Change Request mit ID, Datum, Beschreibung, Entscheidung, Auswirkungen und Implementierungsstatus festgehalten ist. Transparenz und Nachvollziehbarkeit sind hier unabdingbar: Nur eine lückenlose Dokumentation erlaubt es später nachzuvollziehen, wer welche Änderung wann beantragt und genehmigt hat. Auch für Audits oder bei Personalwechseln ist dies wichtig, damit das Vertragsgedächtnis erhalten bleibt. Zudem sollten Lessons Learned aus dem Change festgehalten werden: Wurden die Auswirkungen korrekt eingeschätzt? Gab es unerwartete Probleme? Diese Erkenntnisse können helfen, das Change-Management-Prozedere laufend zu verbessern. Abschließend werden alle Beteiligten offiziell über den Abschluss der Änderung informiert. Oft erfolgt ein Review-Meeting oder eine Abnahme der Änderung durch den Auftraggeber, um zu überprüfen, ob die Change-Request-Vorgaben erfüllt wurden. Nach Abnahme fließt die Änderung in den normalen Betriebs- bzw. Projektablauf ein. Wichtig: Selbst wenn aus Dringlichkeitsgründen eine Änderung ausnahmsweise vor formaler Freigabe begonnen wurde (z. B. bei Notfällen), muss spätestens im Nachgang die vollständige Dokumentation und vertragliche Legitimierung nachgezogen werden. Nur so bleibt die Vertragskonformität gewahrt. Mit Abschluss der Dokumentation endet der spezifische Change-Request-Prozess; die Verantwortung für das geänderte Leistungsbild liegt nun wieder im Rahmen des regulären Vertrags- und Leistungsmanagements.

Dieser fünfstufige Ablauf gewährleistet, dass jede Änderung einen geregelten Zyklus durchläuft: von der Idee über die Bewertung und Entscheidung bis zur Ausführung und Dokumentation. Aus Auftraggebersicht schafft dies Klarheit und Kontrolle – kein Schritt bleibt dem Zufall überlassen, und alle Entscheidungen sind begründet sowie schriftlich fixiert. Im nächsten Kapitel werden die Anforderungen an Transparenz, Nachvollziehbarkeit und Vertragskonformität im Change-Request-Management näher beleuchtet, da diese Aspekte in allen Phasen eine Querschnittsrolle spielen.

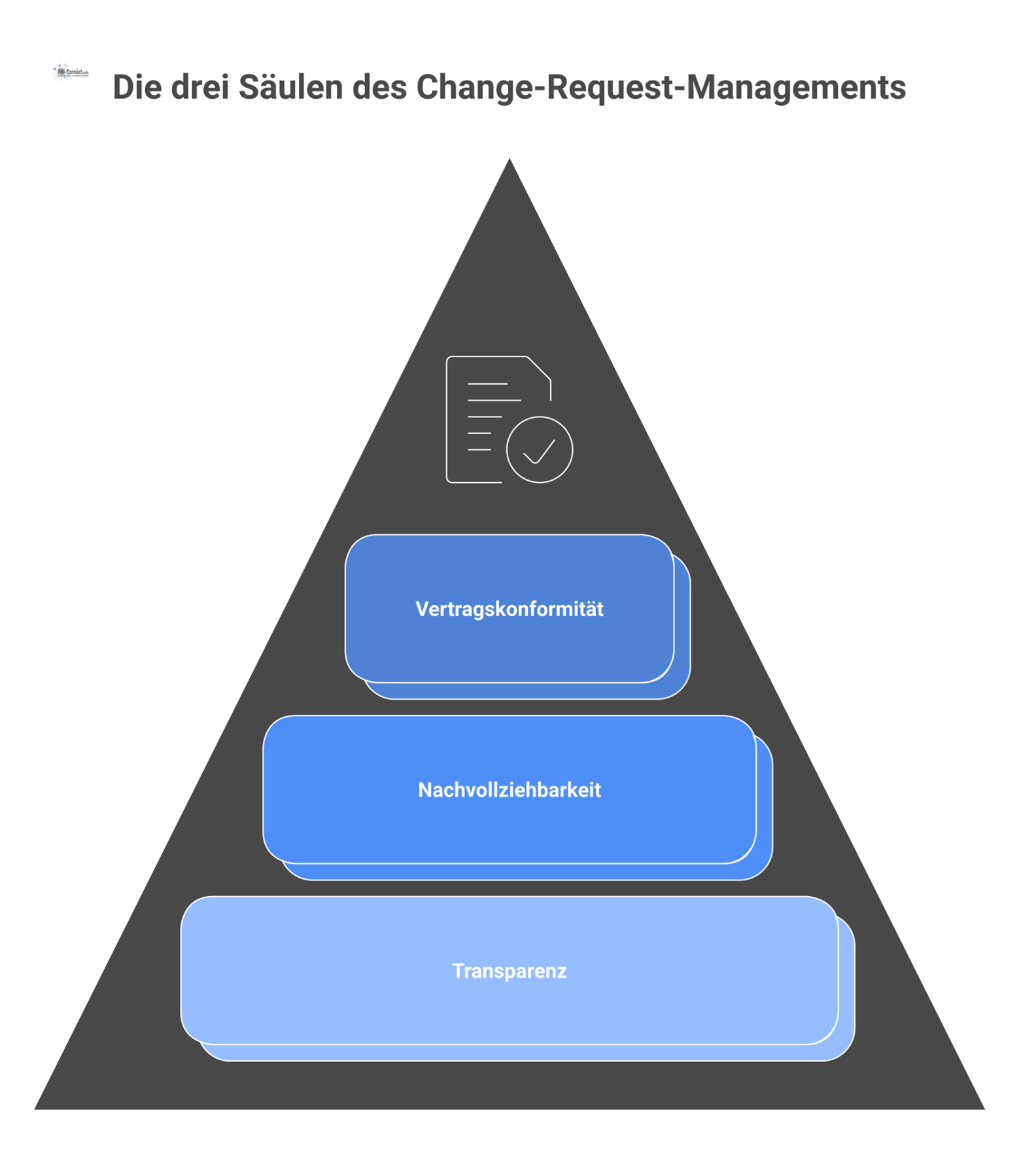

Anforderungen an Transparenz, Nachvollziehbarkeit und Vertragskonformität

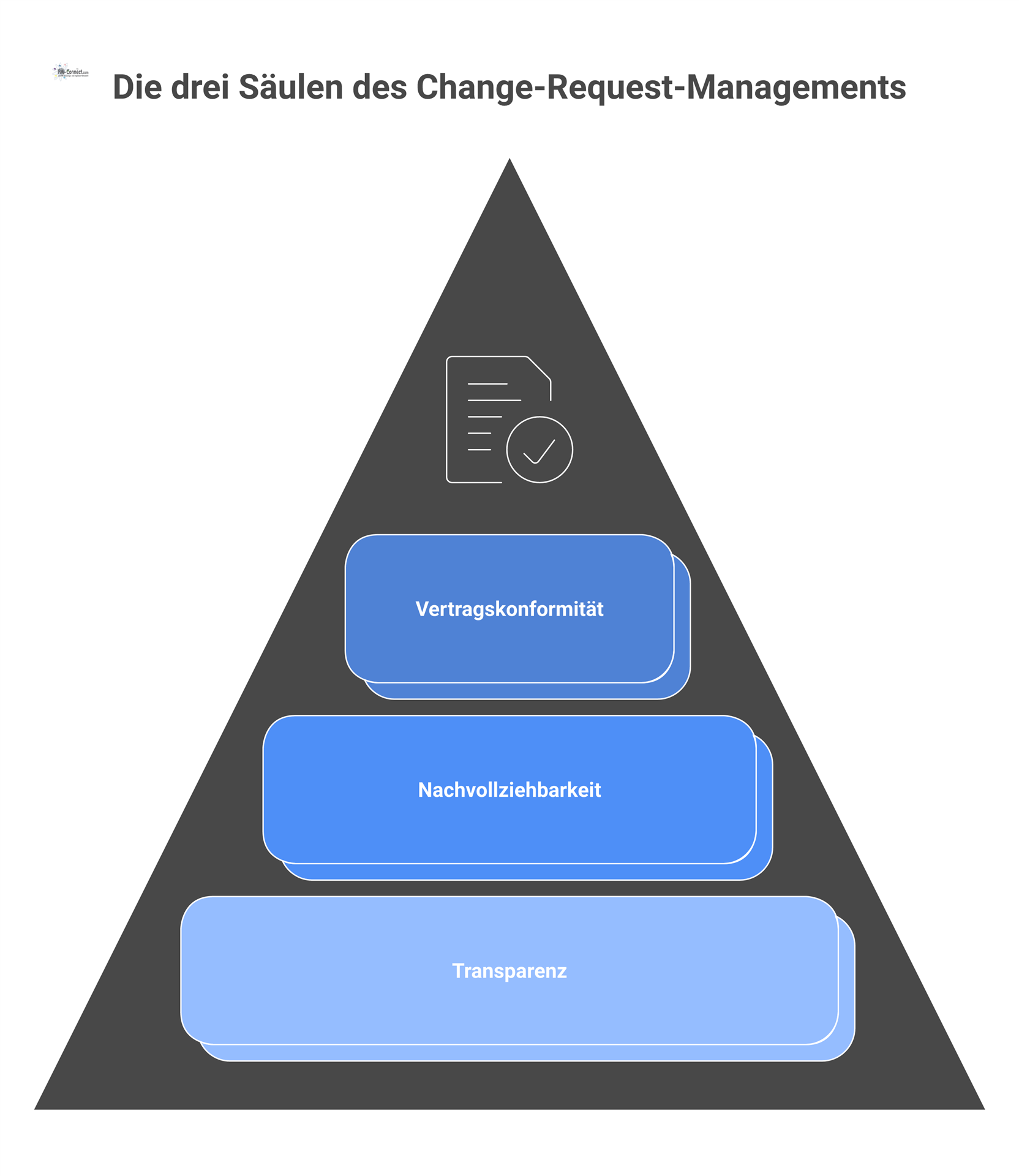

Ein wirksames Change-Request-Management muss höchsten Ansprüchen an Transparenz, Nachvollziehbarkeit und Vertragskonformität genügen.

Diese Prinzipien gewährleisten, dass alle Beteiligten den Prozess verstehen und akzeptieren, und dass keine Änderung die vertraglichen Grundlagen ungewollt unterläuft:

  • Transparenz: Jedes Änderungsbegehren und dessen Behandlung sollten für die relevanten Stakeholder sichtbar und verständlich sein. Das beginnt mit der transparenten Darstellung der Änderungsgründe und -auswirkungen: Der Auftraggeber muss offenlegen (gegenüber internen Entscheidern und oft auch dem Dienstleister), warum die Änderung erforderlich ist und welche Konsequenzen sie voraussichtlich hat. Insbesondere bei komplexen technischen oder kommerziellen Changes hilft eine transparente Aufbereitung (z. B. in Form eines Impact-Analyse-Dokuments oder Entscheidungspapiers), um Zustimmung zu erhalten. Entscheidungen in Change Boards oder durch Verantwortliche sollten ebenfalls nachvollziehbar begründet werden (idealerweise schriftlich im Change-Protokoll). Transparenz bedeutet auch, dass Status und Fortschritt jedes Change Requests leicht einsehbar sind – etwa durch einen zentralen Change-Request-Tracker oder regelmäßige Berichte. Somit wissen alle Beteiligten stets, welche Änderungen anhängig, genehmigt oder umgesetzt sind. Nicht zuletzt erhöht Transparenz das Vertrauen zwischen Auftraggeber und Auftragnehmer: Wenn der Dienstleister sieht, dass Änderungen fair und offen behandelt werden, reduziert das das Konfliktpotenzial.

  • Nachvollziehbarkeit (Dokumentation und Audit-Trail): Eng verwandt mit Transparenz ist die Nachvollziehbarkeit. Hier geht es darum, dass jede Entscheidung und jeder Schritt im Change-Prozess im Nachhinein schlüssig rekonstruierbar ist. Erreicht wird dies durch konsequente Dokumentation: Jeder Change Request erhält eine eindeutige Referenz; sämtliche relevanten Informationen (Antrag, Bewertungen, Beschlüsse, Verantwortliche, Daten) werden schriftlich festgehalten. Moderne Vertragsmanagement-Praktiken fordern, dass Änderungen über den gesamten Lebenszyklus dokumentiert und versioniert werden. Beispielsweise wird bei genehmigten Changes ein Vertragsnachtrag erstellt, der auf den ursprünglichen Vertrag verweist, und alle geänderten Passagen neu festlegt. So lässt sich auch nach Jahren noch nachvollziehen, was ursprünglich vereinbart war und welche Änderungen hinzukamen. Wichtig ist zudem ein lückenloser Freigabe-Audit-Trail: Wer hat wann die Änderung beantragt? Wer hat sie geprüft? Wer hat sie genehmigt? – Diese Fragen sollten durch die Unterlagen (Change Request Formulare, Protokolle, E-Mails, digitale Workflow-Logs) eindeutig beantwortbar sein. Nachvollziehbarkeit ist nicht nur intern relevant, sondern auch für externe Prüfungen (z. B. Qualitätsaudits oder Revision). Sie schützt den Auftraggeber zudem bei Streitfällen: Sollte es zu Meinungsverschiedenheiten kommen, ob eine bestimmte Leistung vom Vertrag gedeckt war oder als Change zu behandeln ist, liefern die Dokumente Klarheit. In der Rechtsprechung wird unzureichende Dokumentation von Änderungen oft zum Nachteil derjenigen Partei gewertet, die die Dokumentationspflicht versäumt hat. Daher gilt: Lieber einen Change zu viel dokumentieren als einen zu wenig.

  • Vertragskonformität: Jede Änderung muss sich im Rahmen des rechtlich Zulässigen und des bestehenden Vertrags bewegen. Change Requests dürfen nicht dazu führen, dass der Auftraggeber vertragswidrig handelt, indem er beispielsweise Leistungen ohne Vereinbarung bezieht oder den Auftragnehmer zu etwas verpflichtet, was nicht vereinbart wurde. Daher sind Change-Request-Klauseln integraler Vertragsbestandteil: Sie definieren, wann ein Change Request vorliegt und wie dieser durchzuführen ist, damit beide Seiten rechtlich abgesichert sind. Vertragskonformität bedeutet, dass der im Vertrag festgelegte Mechanismus strikt eingehalten wird – formale Anforderungen wie Schriftform, Fristen oder Gremienbeteiligung sind zu beachten. Insbesondere im öffentlichen Sektor existieren Grenzen, inwieweit ein laufender Vertrag durch Änderungen erweitert werden darf, bevor eine Neuausschreibung nötig wäre (hier greifen vergaberechtliche Vorschriften). Auch in privatwirtschaftlichen Verträgen achten die Juristen beider Seiten darauf, dass durch Changes das Synallagma (Leistung und Gegenleistung) nicht grundlegend verschoben wird, ohne dies vertraglich zu fixieren. Eine gute Change-Request-Praxis trägt dem Rechnung, indem jede genehmigte Änderung in einem Vertragsnachtrag oder Änderungsprotokoll mündet, das von beiden Parteien unterzeichnet wird. So bleibt die Änderung Teil des Vertrags und ist verbindlich. Außerdem muss sichergestellt sein, dass keine Nebenabreden außerhalb des Vertrags entstehen – z. B. mündliche Zusagen, die nicht dokumentiert wurden, sind zu vermeiden. Sollte es in Ausnahmefällen zu mündlichen Ad-hoc-Anweisungen kommen (etwa zur sofortigen Gefahrenabwehr), müssen diese so bald wie möglich schriftlich bestätigt und ins offizielle Verfahren überführt werden. Vertragskonformität heißt letztlich: Der geänderte Vertrag ist ebenso gültig und vollständig wie zuvor, nur eben mit aktualisiertem Inhalt. Durch die vertragliche Absicherung der Change Requests wird auch die Leistungspflicht und Vergütungsanspruch eindeutig geregelt – der Auftragnehmer hat Klarheit, dass er für die Zusatzleistung bezahlt wird, und der Auftraggeber hat Sicherheit, was er dafür bekommt.

Es stellen Transparenz, Nachvollziehbarkeit und Vertragskonformität die Qualitätskriterien eines professionellen Änderungsmanagements dar. Ein Change Request sollte kein Hinterzimmer-Deal sein, sondern ein offenes, überprüfbares und vertragstreues Vorgehen. Für den Auftraggeber bedeuten diese Anforderungen zwar einen gewissen administrativen Aufwand, doch zahlen sie sich in Form von besserer Kontrolle, weniger Konflikten und erfolgreicherer Projektabwicklung aus.

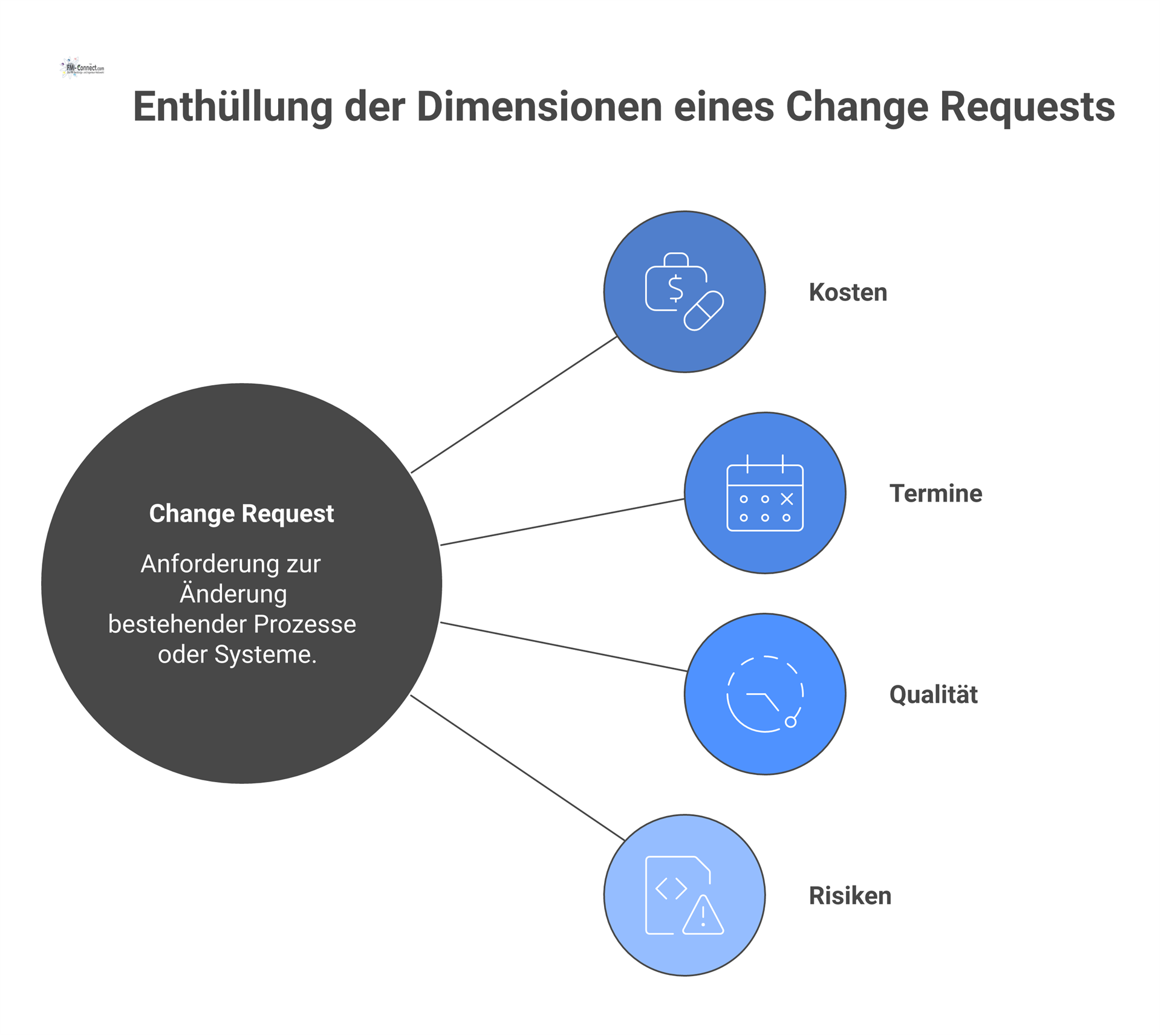

Bewertung von Auswirkungen auf Kosten, Termine, SLAs und Risiken

Ein zentraler Bestandteil jedes Change Requests ist die Bewertung seiner Auswirkungen. Aus Auftraggebersicht müssen insbesondere vier Dimensionen sorgfältig analysiert werden: Kosten, Termine, Service-Level (Qualität) und Risiken.

Diese Faktoren bestimmen maßgeblich, ob eine vorgeschlagene Änderung akzeptabel ist und welche Maßnahmen bei der Umsetzung ergriffen werden müssen:

  • Kosten (Budgetauswirkungen): Jede Änderung kann finanzielle Mehrbelastungen oder Einsparungen mit sich bringen. Daher ist zu klären, wie sich der Change Request auf das Projekt- oder Betriebsbudget des Auftraggebers auswirkt. In vielen Fällen bedeuten Change Requests Mehrkosten, da zusätzliche Leistungen bestellt werden. Der Auftragnehmer ist berechtigt, für die Erfüllung von Change Requests eine zusätzliche Vergütung zu verlangen – sofern die Änderung nicht ohnehin durch den ursprünglichen Preis abgedeckt ist. Im Änderungsverfahren wird daher ein Kostenangebot erstellt, das alle mit dem Change verbundenen Kostenpositionen auflistet (Personalstunden, Material, eventuelle Nebenkosten). Der Auftraggeber muss dieses Angebot bewerten: Ist der Preis angemessen und finanzierbar? Wurde im Vertrag ein bestimmter Stundensatz oder eine Kalkulationsmethode für Änderungen festgelegt? Gegebenenfalls ist Verhandlungsspielraum vorhanden, etwa um Rabatte oder Umlagerungen im Budget zu erreichen. Wichtig ist auch die Budgetkontrolle: Größere Nachträge können das ursprüngliche Budget stark strapazieren oder gar überschreiten. Daher sollte geprüft werden, ob Reserven (Contingency) im Projekt vorhanden sind oder ob eine separate Budgetfreigabe nötig ist. In der Praxis versuchen Auftraggeber, unvorhergesehene Änderungsbedarfe durch vertragliche Puffer (z. B. Änderungsbudgets oder Preisanpassungsklauseln) aufzufangen. Dennoch können gehäufte Change Requests die Wirtschaftlichkeit des Projekts gefährden – eine Erkenntnis aus dem Claim Management ist, dass zusätzliche Forderungen des Vertragspartners das Projektkosten-Nutzen-Verhältnis verschlechtern können. Daher ist ein wacher Blick auf die Kostenauswirkungen essenziell, bevor einer Änderung zugestimmt wird.

  • Termine (Zeitplan und Fristen): Change Requests haben oft Einfluss auf den Projektzeitplan oder laufende Servicefristen. Eine Änderung kann eine Verlängerung der Lieferzeit bedeuten (beispielsweise wenn zusätzliche Anforderungen mehr Entwicklungszeit erfordern) oder auch einen früheren Leistungsbedarf (z. B. beschleunigte Umsetzung einer Anpassung). Bei der Bewertung wird daher analysiert, ob und um wie viel sich Meilensteine oder Endtermine verschieben müssen. Dies betrifft nicht nur die Fertigstellung der Änderung selbst, sondern ggf. auch abhängige Termine. In vielen Verträgen sind feste Fristen oder Service Level Agreements (SLAs) vereinbart, die durch Changes angepasst werden müssen, um realistisch zu bleiben. Eine Änderung kann zum Beispiel erfordern, dass eine Projektdauer um X Wochen verlängert wird; entsprechend wäre ein neuer Endtermin zu vereinbaren. Oder im laufenden Betrieb: Wenn eine zusätzliche Leistung hinzukommt, muss vielleicht ein angepasster Servicezeitraum definiert werden (z. B. temporäre Aussetzung eines SLA während der Umstellung). Der Auftraggeber muss sicherstellen, dass Terminänderungen schriftlich festgehalten werden, um später keine Streitigkeiten über Verzugsfolgen zu riskieren (z. B. kann eine ursprüngliche Vertragsstrafe bei Terminüberschreitung hinfällig werden, wenn der Termin via Change Request offiziell verschoben wurde). Auch hier gilt es, die Gesamtplanung im Blick zu behalten: Mehrere parallele Change Requests können kumulative Effekte auf den Zeitplan haben. Daher wird oft pro Change ein eigener kleiner Terminplan erstellt und mit dem Master-Projektplan oder dem Servicekalender abgeglichen. Im Idealfall lässt man sich vom Auftragnehmer beschleunigte Umsetzung zusichern, falls die Änderung dringlich ist – allerdings meist gegen zusätzliche Vergütung (Überstundenzuschläge etc.). Umgekehrt können Änderungen manchmal zu Zeitersparnis führen (z. B. Wegfall von Leistungen); auch das ist zu dokumentieren. Insgesamt müssen alle Terminfolgen im Entscheidungsprozess transparent sein, damit der Auftraggeber etwaige Vertragspflichten gegenüber Dritten (Endkunden, Nutzer) anpassen kann.

  • Service Level und Qualität: In Dienstleistungsverträgen sind häufig Service Level Agreements (SLAs) oder Leistungskennzahlen definiert, die durch Änderungen tangiert werden könnten. Ein Change Request muss daher darauf geprüft werden, welche qualitativen Auswirkungen er hat. Beinhaltet die Änderung eine Erhöhung des Leistungsumfangs, so müssen ggf. neue SLAs eingeführt oder bestehende angepasst werden (z. B. könnte eine höhere Frequentierung von Wartungen andere Reaktionszeiten erfordern). Umgekehrt könnte eine Leistungseinschränkung auch eine Absenkung bestimmter Servicelevel bedingen, die dann vertraglich neu zu vereinbaren ist. Wichtig ist, dass der vereinbarte Qualitätsstandard nach der Änderung klar definiert ist. Es darf keine Grauzone entstehen, in der unklar ist, ob der Dienstleister nun für eine bestimmte Performance weiterhin einstehen muss oder ob durch die Änderung Abweichungen toleriert werden. Beispiel: Der Auftragnehmer erbringt technischen Support mit einer 4h-Reaktionszeit (SLA). Nun wird via Change Request eine zusätzliche Supportaufgabe eingeführt, die aber realistischerweise 8h Reaktionszeit braucht – dann sollte dieser Punkt separat als SLA mit 8h festgelegt werden, um keine SLA-Verletzung im alten Vertragssinne zu provozieren. Generell sollten Auftraggeber bewerten, ob eine Änderung die Erfüllbarkeit der bisherigen SLAs beeinflusst. Falls ja, sind entsprechende Anpassungen oder Ausnahmen zu dokumentieren. Neben SLAs ist auch auf allgemeine Qualitätsaspekte zu achten: Liefert der Change eine gleichwertige oder verbesserte Qualität? Oder müssen Abstriche gemacht werden (z. B. vorübergehend geringere Verfügbarkeit während Umstellung)? Solche Auswirkungen gilt es im Change-Request-Dokument festzuhalten und ggf. mit dem Stakeholder (z. B. interner Kunde des FM-Services) abzustimmen, um Akzeptanz sicherzustellen. Teil der Bewertung ist auch zu prüfen, ob durch den Change neue Abnahme- oder Testkriterien entstehen (z. B. wenn technische Änderungen erfolgen, muss evtl. eine erneute Abnahme der Anlagenqualität erfolgen). Insgesamt strebt man an, dass Änderungen nicht zu unbeabsichtigten Serviceverschlechterungen führen – ein erklärtes Ziel des Change Managements ist gerade, Serviceverschlechterungen trotz Änderungen zu verhindern.

  • Risiken: Jede Änderung bringt Unsicherheiten mit sich, die als Risiken analysiert werden müssen. Risiken können vielfältig sein: technische Risiken (z. B. dass eine Änderung Kompatibilitätsprobleme verursacht oder ein neues Modul instabil ist), terminliche Risiken (dass aufgrund der Änderung weitere Verzögerungen auftreten, oder dass parallele Projekte beeinflusst werden), finanzielle Risiken (die Kosten könnten höher ausfallen als geschätzt, oder der Nutzen der Änderung rechtfertigt die Kosten am Ende nicht) und vertragliche Risiken (vielleicht eröffnet die Änderung dem Auftragnehmer neue Nachforderungsmöglichkeiten, oder es entstehen Haftungsfragen). Im Change-Request-Verfahren sollte daher eine Risikoanalyse Teil der Bewertung sein. Diese umfasst identifizierte Risiken samt Einschätzung ihrer Eintrittswahrscheinlichkeit und potenziellen Schadenshöhe sowie Vorschläge zu Gegenmaßnahmen (Mitigations). Beispielsweise kann bei einem größeren technischen Change das Risiko bestehen, dass er nicht rechtzeitig fertig wird – eine Gegenmaßnahme wäre, Pufferzeit einzuplanen oder einen Backup-Plan bereitzuhalten. Aus Auftraggebersicht ist besonders wichtig, Risiken zu erkennen, die den Gesamtbetrieb oder das Kerngeschäft betreffen. Wenn etwa eine Facility-Änderung das Risiko birgt, die Produktionsumgebung zu beeinträchtigen, muss dieses Risiko sehr konservativ bewertet werden. In einigen Fällen entscheidet der Auftraggeber aufgrund der Risikoabwägung, einen Change Request nicht umzusetzen, selbst wenn er wünschenswert wäre – nämlich dann, wenn die Risiken die potenziellen Vorteile überwiegen. Um dies fundiert zu tun, wird der Änderungsantrag oft dem Risikomanagement des Projekts oder Unternehmens zugeleitet. Viele Organisationen führen größere Changes im Risiko-Register als eigene Einträge, um sie auch nach Umsetzung weiter zu beobachten. Schließlich sei erwähnt, dass auch die Nicht-Durchführung einer benötigten Änderung ein Risiko darstellen kann (z. B. Risiko von Systemausfällen, wenn eine technische Verbesserung abgelehnt wird). Daher fließt in die Entscheidung ein, was riskanter ist: Change durchführen oder Change unterlassen. Ein gut strukturierter Change Request Bericht macht diese Überlegungen explizit.

Die vier genannten Aspekte – Kosten, Zeit, Qualität (SLAs) und Risiken – hängen eng zusammen. Oft gibt es Trade-offs, z. B. kann man höhere Kosten in Kauf nehmen, um Zeitrisiken zu minimieren, oder man akzeptiert temporär niedrigere SLAs, um Kosten zu sparen. Die Aufgabe des Change Boards bzw. des Entscheiders ist es, diese Auswirkungen ganzheitlich abzuwägen und eine informierte Entscheidung zu treffen. Eine professionelle Bewertung gewährleistet, dass keine Dimension übersehen wird. Beispielsweise warnen Experten davor, nur die unmittelbaren Kosten zu betrachten, aber langfristige Folgekosten oder Risiken auszublenden. Daher sollte die Dokumentation der Auswirkungen stets alle genannten Kategorien abdecken. In der Praxis hat es sich bewährt, tabellarische Übersichten zu erstellen (Soll/Ist-Vergleich vor und nach Change in Bezug auf Kosten, Termine, SLAs) und diese dem Entscheidungsgremium vorzulegen. Damit wird transparent, worauf man sich einlässt, wenn man dem Change zustimmt. Im Erfolgsfall ermöglicht diese gründliche Vorarbeit, dass der Change letztlich kontrolliert und ohne böse Überraschungen umgesetzt werden kann.

Steuerung und Kontrolle von Change Requests

Um das Änderungsmanagement effektiv zu gestalten, ist eine aktive Steuerung und Kontrolle aller Change Requests notwendig. Für den Auftraggeber bedeutet das, geeignete Strukturen, Verantwortlichkeiten und Überwachungsmechanismen zu etablieren, damit jede Änderung gezielt gelenkt wird.

Eine bewährte Vorgehensweise in größeren Organisationen ist die Einrichtung eines Change-Control-Boards (Change Boards) bzw. Änderungsausschusses. Dieses Gremium, oft interdisziplinär besetzt (Projektleitung, Fachbereiche, Controlling, Vertragsmanagement und ggf. Vertreter des Dienstleisters), trägt die Verantwortung, über eingehende Änderungsanträge zu beraten und zu entscheiden. Der Vorteil eines solchen Boards liegt in der kollektiven Expertise: Technische, organisatorische und kaufmännische Aspekte können gemeinsam abgewogen werden. Ein kollaboratives Change Board ermöglicht einen klaren und zügigen Entscheidungsprozess, in dem Änderungen, deren Ursachen sowie Kosten- und Zeitfolgen offen auf den Tisch kommen. So wird sichergestellt, dass alle Perspektiven berücksichtigt sind und keine einseitigen Entscheidungen getroffen werden. Das Board kann je nach Dringlichkeit regelmäßig (z. B. wöchentlich oder monatlich) tagen oder ad-hoc bei dringenden Change Requests zusammenkommen.

Neben dem Board-Konzept gibt es auch die Rolle eines Change Managers oder Contract Managers auf Auftraggeberseite, der das Tagesgeschäft des Änderungsmanagements koordiniert. Diese Person oder Stelle fungiert als zentraler Ansprechpartner für alle Change Requests: Sie nimmt neue Anträge entgegen, überprüft deren Vollständigkeit, koordiniert die Bewertung (z. B. leitet sie die Anfrage an den Dienstleister weiter und sammelt dessen Kostenvoranschläge), bereitet die Entscheidungsunterlagen auf und verfolgt die Umsetzung nach Freigabe nach. Ein dedizierter Change Manager entlastet Projekt- und Betriebsleiter, indem er die Prozesseinhaltung überwacht und die Dokumentation pflegt.

Insbesondere bei mehreren parallel laufenden Changes verhindert das eine Vermischung oder das Übersehen von Anträgen:

  • Klassifizierung und Priorisierung: Für die Steuerung ist es hilfreich, ein Kategorisierungsschema für Change Requests zu haben (nicht zu verwechseln mit den in Abschnitt 3 beschriebenen inhaltlichen Kategorien). Einige Unternehmen unterscheiden z. B. Minor Changes und Major Changes anhand festgelegter Kriterien (Kostenvolumen, Auswirkungsgrad, Dringlichkeit). Kleinere Änderungen können im Rahmen delegierter Budgets schneller entschieden werden, während größere automatisch dem Change Board vorgelegt werden müssen. Ein Beispiel: Changes bis 5.000 € oder ohne Einfluss auf Gesamttermine dürfen vom Teilprojektleiter freigegeben werden, darüber hinaus ist Vorstandsbeteiligung nötig. Solche Regeln sollten im Vorfeld – idealerweise im Vertrag oder internen Projektplan – definiert sein, um Klarheit zu schaffen. Zudem hilft eine Priorisierung der Changes (z. B. kritisch, hoch, mittel, niedrig), damit bei Ressourcenknappheit die wichtigsten Änderungen zuerst behandelt werden. Kritische Änderungen (etwa solche zur Einhaltung gesetzlicher Vorgaben oder Vermeidung schwerer Schäden) genießen dann Vorrang in der Abarbeitung.

  • Kontrolle und Monitoring: Der Auftraggeber sollte alle laufenden Change Requests kontinuierlich überwachen. Hierzu wird häufig ein Change-Register geführt – eine Liste oder Datenbank, in der jeder Change mit Status (neu, in Prüfung, genehmigt, in Umsetzung, abgeschlossen) vermerkt ist. Regelmäßige Status-Meetings oder Berichte stellen sicher, dass keine Anfrage im Sande verläuft und dass Fristen (z. B. für die Bearbeitung durch den Auftragnehmer oder für die Entscheidung im Board) eingehalten werden. Es kann sinnvoll sein, KPIs für das Change-Management zu definieren, wie etwa Durchlaufzeit pro Change Request, Anzahl offener Changes, Anteil genehmigter vs. abgelehnter Changes, oder finanzielle Kennzahlen (z. B. kumulierte Kosten aller Changes vs. Ursprungsbudget). Solche Kennzahlen geben dem Auftraggeber-Management einen Überblick, ob das Projekt vom “Change-Unwesen” überrollt wird oder im Griff ist. Ein hoher Anteil abgelehnter Changes könnte z. B. darauf hindeuten, dass die Anforderungsdefinition initial mangelhaft war oder dass der Dienstleister versucht, viele Nachträge zu platzieren – beides Hinweise, die einer Ursachenanalyse bedürfen.

  • Change-Freeze und Baseline-Management: In kritischen Phasen eines Projekts kann ein Auftraggeber auch einen temporären Change Freeze verhängen – d.h. es werden keine Änderungsanträge mehr zugelassen oder bearbeitet, um die Fertigstellung nicht zu gefährden. Dies wird manchmal kurz vor Go-Live-Terminen praktiziert. Solche Entscheidungen muss allerdings das Management bewusst treffen, da sie bedeuten, dass eventuell notwendige Änderungen aufgeschoben werden. Generell sollte jede größere Änderung die Frage erlauben: Ist sie jetzt nötig, oder kann sie in eine spätere Phase (z. B. nächsten Release) verschoben werden? Ein rigides Änderungsmanagement vermeidet es, dass ständige Änderungswünsche den Projektfortschritt lähmen. Gleichzeitig darf ein sinnvolles Change-Management nicht dazu führen, dass berechtigte Änderungen aus Bürokratiegründen unterbleiben – es gilt, ein gesundes Mittelmaß zu finden.

  • Tools und Workflows: Die Steuerung wird erheblich erleichtert durch spezialisierte Workflow-Systeme (siehe Abschnitt 9). Ein elektronisches Tool kann z. B. automatisierte Benachrichtigungen verschicken, wenn ein Change Request neu angelegt wird oder eine Freigabe aussteht. So laufen Änderungen nicht Gefahr, in E-Mail-Postfächern verloren zu gehen. Zudem erzwingt ein Tool das Einhalten der vorgegebenen Schritte und Genehmigungsebenen. Der Change Manager sollte regelmäßige Reports aus dem System ziehen und an alle Stakeholder kommunizieren.

Es sei betont, dass eine gute Steuerung und Kontrolle von Change Requests letztlich Konflikte vorbeugt: Indem klar ist, wer entscheidet und wie der Prozess läuft, werden Diskussionen über Zuständigkeiten minimiert. Der Auftraggeber behält die Hoheit über Änderungen und kann gegenüber seinem eigenen Management jederzeit Rechenschaft ablegen, welche Änderungen warum erlaubt wurden und wie sie verlaufen. Dies erhöht die Projektdisziplin und schafft Vertrauen auch auf Seite des Auftragnehmers, der sieht, dass der Auftraggeber Änderungen strukturiert angeht und nicht willkürlich behandelt.

Umgang mit Konflikten und Nachtragsforderungen

Trotz aller Prozesstreue können Konflikte im Change-Request-Management auftreten – insbesondere dann, wenn Auftraggeber und Auftragnehmer unterschiedliche Auffassungen über Änderungen oder deren Vergütung haben. Ein zentraler Aspekt hierbei sind Nachtragsforderungen (Claims) des Auftragnehmers. Claim Management und Change Management sind eng verzahnt: Werden Änderungen einvernehmlich geregelt, sinkt die Wahrscheinlichkeit von Konfliktforderungen; umgekehrt können ungeregelte Änderungen zu finanziellen Nachforderungen führen.

Typische Konfliktfelder:

Ein häufiges Konfliktthema ist die Abgrenzung zwischen vertraglicher Leistung und zusätzlicher Änderung. Der Auftraggeber sieht einen bestimmten Zusatzaufwand vielleicht als vom ursprünglichen Vertrag gedeckt („Das müssen Sie im Rahmen Ihrer Pauschale erledigen“), während der Auftragnehmer dies als neue Leistung betrachtet, die bezahlt werden muss. Hier kann es zum Streit kommen, ob ein Change Request überhaupt berechtigt ist. Um solche Situationen zu entschärfen, sollten Verträge klare Regelungen enthalten, was unvermeidbare Änderungen sind, die ohne Zusatzvergütung zu leisten sind, und was echte Zusatzleistungen sind. Der BGH hat z. B. in IT-Projekten entschieden, dass der Anbieter gewisse unvermeidliche Änderungen von vornherein einkalkulieren muss. Dennoch bleibt Interpretationsspielraum. Im Konfliktfall hilft nur ein offener Dialog – oft initial im Change Board –, um festzustellen, ob eine Anforderung wirklich neuartig ist.

Ein anderes Konfliktthema sind die Höhe der Kosten oder Zeitverlängerungen, die der Auftragnehmer für den Change ansetzt. Der Auftraggeber könnte vermuten, dass der Dienstleister die Situation ausnutzt, um hohe Nachträge einzureichen („Gold Plating“). Der Dienstleister hingegen argumentiert, dass ohne den Change seine Kalkulation obsolet wird und er sonst Verluste macht. Hier muss der Auftraggeber prüfen, ob die geforderten Beträge plausibel sind. Ggf. kann ein externes Gutachten (z. B. durch einen neutralen Sachverständigen) eingeholt werden, um die Aufwandsschätzung zu verifizieren, falls die Parteien sehr auseinanderliegen. Wichtig ist, die Diskussion sachlich zu führen, auf Basis von Fakten (Arbeitsaufwand, Marktpreise, etc.), um emotionale Vorwürfe zu vermeiden.

Nachforderungsmanagement (Claim Management):

Für den Auftraggeber bedeutet gutes Change Management auch, unberechtigte Nachforderungen abzuwehren. Jede Änderung, die ordnungsgemäß über einen Change Request vereinbart wurde, entzieht dem Auftragnehmer die Grundlage, später zusätzliche Ansprüche zu stellen, da ja alles schriftlich fixiert wurde. Anspruchsvolle Vertragspartner versuchen jedoch bisweilen, aus Änderungen weitere Forderungen abzuleiten (z. B. „Störung des Bauablaufs“ in Bauprojekten). Hier ist es entscheidend, Beweise zu sichern und den Vorgang genau zu dokumentieren. Alle relevanten Kommunikationen, Protokolle und Dokumente rund um den Change sollten archiviert werden, um im Streitfall belegen zu können, was vereinbart war. Das Claim Management greift also im Hintergrund: Während der Change-Prozess läuft, prüft das Vertragsmanagement des Auftraggebers parallel, ob durch den Change Ansprüche entstehen könnten. Beispiel: Wenn der Auftraggeber eine Leistung reduziert (negative Änderung), könnte der Auftragnehmer Anspruch auf Ausfallentschädigung geltend machen – dem beugt man vor, indem man im Change-Vertrag klärt, ob und welche Entschädigung gezahlt wird oder ob der Vergütungsanspruch entfällt. So wird proaktiv ein Claim vermieden.

Konfliktlösung und Eskalation:

Trotz aller Vorsorge kann es vorkommen, dass Auftraggeber und Auftragnehmer sich über einen Change nicht einig werden – etwa über den Preis oder die Machbarkeit. Für solche Fälle sollten im Vertrag Eskalationsmechanismen vorgesehen sein. Üblich ist z. B. eine Schlichtungsklausel: Können sich Projektleitungen nicht einigen, wird der Konflikt an höhere Ebenen (Geschäftsführung beider Seiten) eskaliert. Hilft auch das nicht, kann ein Schiedsverfahren oder der Gang zum Gericht als letzter Ausweg vorgesehen sein. Im Sinne der Projektfortführung ist jedoch beidseits das Interesse groß, eine Einigung zu erzielen. Oft hilft ein Kompromiss: Der Auftraggeber gewährt z. B. einen Teil der geforderten Summe, der Auftragnehmer übernimmt im Gegenzug einen Teil des Risikos. Wichtig ist, immer die langfristige Beziehung im Blick zu haben. Gerade bei Fremdfirmen, mit denen man dauerhaft zusammenarbeiten will, lohnt es sich manchmal, kulant zu sein, um die Partnerschaft nicht zu belasten – im Wissen, dass man auf Vertrauen aufbauen kann und der Dienstleister im Zweifel auch dem Auftraggeber entgegenkommt. Diese Partnerschaftlichkeit ist Kern erfolgreicher Fremdfirmensteuerung: Beide Seiten sollten Änderungen als gemeinsame Herausforderung sehen, nicht als Gelegenheit, den anderen „über den Tisch zu ziehen“.

Kommunikation und Prävention:

Der beste Umgang mit Konflikten ist, sie gar nicht erst eskalieren zu lassen. Dies gelingt durch offene Kommunikation und Erwartungsmanagement. Der Auftraggeber sollte frühzeitig signalisieren, wenn er Änderungsbedarf sieht, statt überraschend mit Forderungen zu kommen. Ebenso sollte der Dienstleister Probleme oder Wünsche früh ansprechen. Regelmäßige Touchpoints oder Jour Fixes können helfen, potentielle Changes vorab informell zu diskutieren, bevor sie formal beantragt werden. So können Interessenkonflikte oft antizipiert und entschärft werden, bevor sie entstehen. Zudem empfiehlt es sich, im Projekt ein “no blame”-Kultur zu fördern: Änderungen sind normal, keiner soll für einen Change Request an den Pranger gestellt werden. Beide Seiten eint das Ziel, das Projekt erfolgreich zu machen – diese gemeinsame Basis sollte bei jeder Verhandlung über Änderungen betont werden.

Sollte es dennoch zu einem Claim kommen (einer förmlichen Nachforderung, meist seitens des Auftragnehmers), greift das Nachforderungsmanagement. In diesem Fall muss der Auftraggeber prüfen, ob der Claim berechtigt ist – d.h. ob tatsächlich eine vertragsrelevante Änderung ohne angemessene Vergütung erfolgt ist. Gute Dokumentation aus dem Change-Request-Prozess ist hier die beste Verteidigung. Kann der Auftraggeber zeigen, dass eine Leistung bereits mit dem vereinbarten Preis abgegolten oder dass der Dienstleister einem Null- oder Pauschaländerungsauftrag zugestimmt hat, lässt sich der Claim abwehren. Andernfalls könnte ein Vergleich gesucht werden. Wichtig: Selbst während eines Claim-Streits sollte die Zusammenarbeit fortgeführt werden – ein Projekt darf nicht zum Stillstand kommen. Oft wird strittige Vergütung „unter Vorbehalt“ gezahlt, um weiterzumachen, und später juristisch geklärt.

Es zeigt sich, dass ein professionelles Change-Request-Management das beste Mittel zur Konfliktvermeidung ist. Es schafft Klarheit und Einvernehmen über Änderungen und lässt wenig Raum für nachträgliche Forderungen. Für den Auftraggeber zahlt es sich daher aus, von Beginn an auf einen sauberen Prozess und umfassende Dokumentation zu setzen – das verhindert viele Konflikte oder macht sie im Ernstfall leichter lösbar.

Einbindung von IT-Systemen, Tools und KPIs im Change-Request-Management

In der modernen industriellen Auftragsabwicklung unterstützt eine Reihe von IT-Systemen und Tools das Change-Request-Management. Deren Einsatz kann die Effizienz, Genauigkeit und Nachverfolgbarkeit erheblich verbessern.

Aus Auftraggebersicht ist es sinnvoll, technische Hilfsmittel so zu integrieren, dass der Change-Prozess nahtlos in die bestehenden Management- und Dokumentationssysteme eingebettet ist:

  • Workflow- und Ticketing-Systeme: Viele Organisationen verwenden elektronische Workflow-Systeme oder Ticketing-Plattformen (z. B. IT-Service-Management-Tools wie ServiceNow, Jira, oder spezifische Vertragsmanagementsoftware). Ein Change Request kann hier analog einem „Ticket“ erfasst werden, wodurch automatisch ein definierter Workflow angestoßen wird: Benachrichtigungen gehen an Verantwortliche, Zuständigkeiten können zugewiesen werden, Bearbeitungszeiten werden erfasst. Solche Systeme sorgen dafür, dass kein Schritt vergessen wird und ermöglichen eine zeitnahe Bearbeitung. Beispielsweise kann ein Tool einstellen, dass ein Change Request nach X Tagen ohne Entscheidung eskaliert wird. Die Verwendung eines zentralen Tools schafft auch eine Single Source of Truth für alle Vertragsänderungen: Alle Beteiligten schauen in das gleiche System und sehen denselben Informationsstand, was Missverständnisse reduziert. Zudem bieten viele Tools die Möglichkeit, direkt Dokumente anzuhängen (z. B. technische Spezifikationen zum Change), Verknüpfungen zu betroffenen Configuration Items (CI) herzustellen oder sogar automatische Auswirkungsanalysen (bei integrierten Systemen). Ein weiterer Pluspunkt: Die Audit-Trail-Funktion ist oft eingebaut – jede Aktion (Antrag gestellt, Genehmigung erteilt etc.) wird mit Zeitstempel und User-ID protokolliert, was der geforderten Nachvollziehbarkeit dient.

  • Contract-Management-Software: Speziell für die Verwaltung von Verträgen (inklusive Änderungen) gibt es dedizierte Contract-Management-Systeme. Diese erlauben es, Verträge digital zu hinterlegen und über sog. Amendments oder Vertragsversionen Änderungen einzupflegen. Einige Systeme unterstützen kollaborative Vertragsänderungsprozesse, bei denen Vorschläge zwischen Auftraggeber und Auftragnehmer elektronisch verhandelt werden können (mit Versionierung von Textänderungen etc.). Für den Auftraggeber ist besonders interessant, dass durch solche Systeme ein Vertrag in seiner jeweils aktuellen Fassung schnell verfügbar ist – das System „baut“ aus Ursprungsvertrag plus aller genehmigten Changes die aktuelle Vertragslage zusammen. Auch Erinnerungsfunktionen (z. B. wenn eine Vertragsänderung eine bestimmte Frist nach sich zieht) können integriert sein. In der Praxis werden allerdings gerade im technischen Facility Management noch häufig Standard-Bürosoftware (Excel-Listen, E-Mail) für Änderungen eingesetzt. Studien zeigen jedoch einen Trend hin zu mehrfunktionalen Softwarelösungen, um die zentrale Verwaltung von Verträgen und Änderungen zu verbessern. Ein Umstieg auf spezialisierte Tools erfordert anfangs Schulung und Pflege, zahlt sich aber durch höheres Reifegrad im Change-Management aus.

  • CAFM und ITIL-Tools: Im Facility Management gibt es Computer-Aided Facility Management (CAFM)-Systeme, die teilweise Module für Vertrags- und Änderungsmanagement enthalten. So könnte z. B. ein Änderungsantrag direkt im CAFM ausgelöst werden, wenn im System (etwa durch einen Nutzer) ein neuer Bedarf erfasst wird. Ähnlich greift in der IT-Welt oft der ITIL-Prozess des Change Management, unterstützt durch ITSM-Tools, der sicherstellt, dass Änderungen an der Infrastruktur kontrolliert ablaufen. Während ITIL-Change-Management eher auf technische Änderungen (Konfigurationsänderungen) zielt, kann der gleiche Prinzipien-Ansatz – Freigabe-Workflows, Dokumentation, Risikoabschätzung – mit den Tools auch für Vertrags-Changes genutzt werden. Einige Organisationen passen ihr ITIL-Tooling an, um z. B. Changes in Outsourcing-Verträgen als speziellen Change-Typ aufzunehmen, sodass sie mit ähnlicher Strenge gemanagt werden.

  • KPI-Dashboards: Die Verwendung von Tools ermöglicht es, Kennzahlen (KPIs) zum Change-Management laufend zu erheben und auszuwerten. Auftraggeber sollten definieren, welche KPIs für sie Erfolg oder Probleme im Änderungsprozess anzeigen. Beispiele: Durchschnittliche Dauer von der Einreichung bis zur Entscheidung (in Tagen) – gibt Aufschluss über die Reaktionsgeschwindigkeit; Anzahl der offenen Change Requests älter als X Wochen – als Indikator für Stau oder schwierige Fälle; Kumulative Kosten aller genehmigten Changes – im Vergleich zum ursprünglichen Vertragswert (wichtig für die wirtschaftliche Betrachtung); Quote der abgelehnten Change Requests – kann Hinweise liefern, ob viele unnötige Anfragen gestellt werden. Auch Anteil der Changes, die innerhalb der ursprünglich geschätzten Kosten/Zeit umgesetzt wurden ist ein sinnvoller KPI, weil er die Qualität der Planung prüft. Mit einem Dashboard können solche KPIs in Echtzeit verfolgt werden. Beispielsweise könnte eine hohe Anzahl ungenehmigter Changes im Backlog ein Alarmzeichen sein, das Management-Aufmerksamkeit erfordert, oder ein stark steigender Kosten-Graph könnte Eskalation auslösen.

  • Benutzerfreundlichkeit und Integration: Bei alldem ist wichtig, dass die Tools anwenderfreundlich sind. Ein zu kompliziertes System verleitet dazu, es zu umgehen (Stichwort: „Schattenprozess“ via Telefon oder informelle E-Mail). Daher sollten Auftraggeber Tools wählen, die eine intuitive Oberfläche für Change-Eingaben bieten – eventuell integriert in vorhandene Plattformen (z. B. ein SharePoint-basiertes Formular oder ein Modul im ERP-System). Integration ist ebenfalls ein Thema: Im besten Fall ist das Change-Management-System mit anderen Systemen verknüpft, etwa dem Projektplanungs-Tool (um Terminänderungen gleich zu reflektieren) und dem Finanzsystem (um Kostenänderungen direkt im Budget zu berücksichtigen). Einige ERP-Lösungen (z. B. SAP) haben integrierte Change-Request-Management Komponenten, die genau dies leisten – Änderungen werden dort als eigene Objekte angelegt und können Genehmigungs-Workflows durchlaufen.

  • Sicherheit und Compliance durch Tools: Schließlich tragen moderne Tools dazu bei, die Compliance zu erhöhen. So verhindern Zugriffsrechte, dass Unbefugte Change Requests genehmigen. Elektronische Signaturen stellen sicher, dass Freigaben authentisch sind. Und ein System kann z. B. automatisch prüfen, ob eine Änderungskostenquote einen Schwellwert überschreitet, der ggf. anzeigepflichtig ist (z. B. im öffentlichen Bereich gibt es Regeln, dass ab 10% Vertragswertänderung eine öffentliche Publikation nötig ist). Damit unterstützt IT nicht nur die Effizienz, sondern auch die Regelkonformität.

Der Einsatz von Tools im Change-Request-Management standardisiert und beschleunigt den Prozess und macht ihn messbar. Für den Auftraggeber bietet sich dadurch die Möglichkeit, frühzeitig Trends zu erkennen (z. B. häufen sich Änderungen in einem bestimmten Bereich?) und gegenzusteuern. Allerdings darf man nicht vergessen, dass ein Tool nur so gut ist wie die dahinterliegenden Prozesse und Menschen. Schulung und konsequente Nutzung sind entscheidend, damit die Einbindung von IT tatsächlich Mehrwert bringt. In vielen Fällen jedoch ist ein gut gepflegtes Change-Tool ein Game-Changer, um Änderungen effizient und compliance-sicher abzuwickeln.

Best Practices und Handlungsempfehlungen für die Praxis

Auf Basis der vorangegangenen Ausführungen lassen sich für industrielle Auftraggeber einige zentrale Best Practices und Handlungsempfehlungen formulieren, um Change Requests im Fremdfirmenmanagement erfolgreich zu handhaben.

Im Stil einer Zusammenfassung der „lessons learned“ werden nachfolgend die wichtigsten Punkte aufgeführt:

  • Change-Request-Verfahren vertraglich verankern: Schon bei Vertragsgestaltung sollte ein klares Change-Request-Klauselwerk enthalten sein. Darin ist festzulegen, wann ein Änderungsverlangen als solches gilt, wer es stellen darf und wie das Verfahren abläuft. Beide Parteien – insbesondere der Auftraggeber als Initiator vieler Änderungen – profitieren davon, wenn Flexibilität vertraglich geregelt ist. Ein guter Vertrag enthält z. B. Artikel zum Recht des Auftraggebers, Änderungen zu verlangen, zur Pflicht des Auftragnehmers, Änderungsvorschläge zu prüfen, zu Kostenangeboten für Changes und zur formalen Wirksamkeit (etwa dass Änderungen erst nach schriftlicher Bestätigung bindend sind). Diese Klarheit schafft Rechtssicherheit und verhindert Diskussionen im Ernstfall.

  • Klare Begriffsdefinition und Abgrenzung: Es sollte unmissverständlich definiert sein, was als Change Request zählt und was im Rahmen der normalen Leistung zu tolerieren ist. Ein Beispiel: „Eine Änderung liegt vor, wenn die gewünschte Leistung quantitativ oder qualitativ über das Vereinbarte hinausgeht, nicht jedoch bei bloßer Konkretisierung einer geschuldeten Leistung.“ Solche Definitionen vermeiden Streit, ob etwas ein Mangel oder ein Change ist. Darüber hinaus sollten Bagatellgrenzen definiert sein, bis zu denen Änderungen ohne Formalismus umgesetzt werden können (z. B. kleiner Umbau bis 500 €), um im Tagesgeschäft pragmatisch zu bleiben.

  • Schriftlichkeit und Dokumentationsdisziplin: Alle Änderungswünsche schriftlich fixieren! Diese goldene Regel kann nicht genug betont werden. Mündliche Absprachen haben im Change-Management keinen Platz, außer in akuten Notfällen – und dann sind sie umgehend schriftlich nachzuholen. Eine Kultur zu etablieren, in der jeder weiß: „Kein Change ohne Formular oder Protokoll“, ist essenziell. Ebenso gehört dazu, Beschlüsse und die Begründung von Entscheidungen lückenlos zu dokumentieren. Der Auftraggeber sollte intern schulen, dass auch kleine Änderungen (z. B. „Können Sie heute mal zwei Mann mehr schicken?“) formal nachgezogen werden, damit es nicht später heißt, das sei nie beauftragt worden. Hierzu eignet sich ein standardisiertes Change-Formular (ggf. digital), das in Meetings oder Telefonaten besprochene Änderungen sofort schriftlich festhält.

  • Autoritäten und Rollen festlegen: Im Vorfeld sollte geregelt sein, wer auf Auftraggeberseite Änderungen freigeben darf und bis zu welcher Schwelle. Dies verhindert Verzögerungen und Kompetenzgerangel. Zum Beispiel kann der Projektleiter Changes bis Kategorie X selbst abnehmen, während größere den Lenkungsausschuss brauchen. Ebenso sollte beim Auftragnehmer ein verantwortlicher Ansprechpartner für Change Requests benannt sein, der ausreichend Befugnis hat, Angebote zu erstellen und ggf. schnell zu verhandeln. Diese klaren Zuständigkeiten beschleunigen den Prozess enorm und vermeiden, dass Entscheidungen „hin- und hergeschoben“ werden.

  • Inhaltliche Anforderungen an Change Requests: Ein guter Change Request sollte vollständige Informationen enthalten. Auftraggeber tun gut daran, eine Checkliste für Änderungsanträge zu verwenden, damit keine Angabe fehlt. Dazu gehören: Beschreibung der Änderung, Grund/Begründung, betroffene Leistungen/Standorte, gewünschter Zeitpunkt der Umsetzung, und – soweit möglich – eine Einschätzung der Priorität und der Konsequenzen. Je besser der Antrag vorbereitet ist, desto gezielter kann der Auftragnehmer prüfen. Unklare Change Requests führen dagegen zu Nachfragen und Zeitverlust. Quality Gates können helfen: Etwa prüft der interne Contract Manager des Auftraggebers jeden Change Request auf Vollständigkeit, bevor er ihn offiziell einreicht.

  • Weiterführung der Leistung während des Change-Prozesses klären: Ein oft kritischer Punkt: Was passiert mit der laufenden Leistung, während über einen Change verhandelt wird? Hierfür sollte der Vertrag bzw. das Verfahren eine Regelung haben. Beispielsweise: „Bis zur Einigung über den Change setzt der Auftragnehmer die Arbeit nach dem bisherigen Vertrag fort, es sei denn, der Auftraggeber ordnet einen Stopp an.“ Oder umgekehrt: „Im Prüfzeitraum ruhen die betroffenen Arbeiten, außer es wird anders vereinbart.“ Wichtig ist, dies transparent zu machen, um später keine Ansprüche wegen Verzögerungen oder unautorisiert erbrachter Leistungen zu provozieren. Best Practice ist, bei größeren Changes einen Teil-Stopp zu vereinbaren – z. B. Entwicklung an einem Modul pausieren, weil ein Change das Konzept verändern könnte. Solche Entscheidungen müssen aber kommuniziert und dokumentiert werden (inkl. etwaiger Auswirkungen auf andere Projektteile).

  • Prüfungs- und Genehmigungsfristen einhalten: Ein guter Change-Prozess definiert Fristen, in denen der Auftragnehmer ein Angebot zu erstellen hat und der Auftraggeber zu entscheiden hat, um Changes nicht endlos schweben zu lassen. Auftraggeber sollten intern disziplinieren, Entscheidungen zügig herbeizuführen, sobald alle Fakten vorliegen. Hinauszögern verunsichert den Dienstleister und kann Projektverzüge verursachen. Eine mögliche Regel: „Der Auftraggeber gibt innerhalb von 10 Werktagen nach vollständig vorliegender Change-Dokumentation eine Entscheidung bekannt.“ Ebenso könnte man festlegen, dass der Auftragnehmer innerhalb z.B. 5-10 Tagen zumindest die Machbarkeit und eine Aufwandsschätzung liefert. Solche Service-Level für den Change-Prozess selbst stellen sicher, dass das Verfahren nicht zum Flaschenhals wird.

  • Faire und kooperative Verhandlungsführung: Change Requests sollten nicht zum Machtkampf werden. Beide Seiten sollten versuchen, faire Lösungen zu finden, die beider Interessen berücksichtigen. Der Auftraggeber sollte den Dienstleister nicht „schachmatt setzen“ durch eine Flut von Änderungen, und der Dienstleister sollte nicht jede Kleinigkeit als Goldgrube betrachten. Empfehlenswert ist eine Atmosphäre der Offenheit: Der Auftraggeber kann dem Auftragnehmer z.B. Einblick in seine Beweggründe geben (warum der Change nötig ist), während der Auftragnehmer dem Auftraggeber seine Kalkulation offen darlegt. So entsteht Verständnis. Kompromissbereitschaft auf beiden Seiten – etwa der Auftragnehmer gewährt einen Nachlass, der Auftraggeber lässt ihm dafür mehr Zeit – führt oft zu besseren Ergebnissen als eine harte Konfrontation. Es hat sich bewährt, bei strittigen Changes zunächst auf Arbeitsebene nach Lösungen zu suchen und nur wenn nötig eskalierend höhere Hierarchien einzuschalten. Das erhält die Arbeitsbeziehung auf operativer Ebene.

  • Konsequente Nutzung von Tools und KPIs: Wie in Abschnitt 9 dargestellt, sind Tools sehr hilfreich – wenn sie auch konsequent genutzt werden. Der Auftraggeber sollte daher die Einführung eines geeigneten Change-Management-Tools erwägen und die Beteiligten schulen. Ein unvollständig genutztes System bringt wenig. Ebenso sollten die definierten KPIs regelmäßig ausgewertet werden. Erkennt man z.B., dass die durchschnittliche Change-Durchlaufzeit steigt, kann man Ursachenforschung betreiben: Liegt es an internen Abstimmungen? Am Dienstleister? Dann lassen sich Gegenmaßnahmen einleiten (Ressourcen erhöhen, Meetings intensiveren etc.). Die Philosophie des kontinuierlichen Verbesserungsprozesses (KVP) sollte auch fürs Change-Management gelten: Lerne aus jedem Change für die Zukunft. Das beinhaltet, nach Abschluss größerer Changes eine kurze Retrospektive zu machen: Was lief gut, was schlecht? Wurden die Auswirkungen richtig eingeschätzt? Diese Learnings helfen, das Verfahren zu verfeinern.

  • Balance zwischen Flexibilität und Kontrolle finden: Zuletzt die Meta-Empfehlung: Ein Auftraggeber sollte das Change-Management weder überbürokratisieren noch zu lax handhaben. Ein gewisses Maß an Flexibilität – insbesondere für geringe, dringende Änderungen – hält das Geschäft agil. Gleichzeitig muss Kontrolle bestehen, damit nicht Wildwuchs entsteht. Diese Balance kann je nach Projekt variieren. In einem hochkritischen Anlagenbauprojekt wird man eher striktes Change-Management fahren (jede Schraubenänderung dokumentieren), während in einem laufenden Facilities-Betrieb evtl. kleine Änderungen im Toleranzrahmen formlos erledigt werden dürfen. Wichtig ist, die Grenzen klar zu ziehen und kommunizieren: Die Mitarbeiter und auch der Dienstleister müssen wissen, wann sie formlos handeln können und wann das formale Protokoll zu nutzen ist.
